Zkapacitnění bezpečnostního přelivu na vodním díle Hostivař
Finalista
V druhé polovině roku 2021 byly na vodním díle Hostivař v Praze zahájeny stavební práce pro zlepšení jeho protipovodňové funkce za účelem schopnosti převedení návrhové povodně Q₁₀ ₀₀₀. Současné stavební úpravy byly vyvolány následky povodňového stavu na vodním díle v roce 2013.
Více o stavbě
Vodní dílo Hostivař v Praze na říčce Botič bylo dokončeno v 60. letech minulého století (zahájení 1959, dokončení 1963, napuštění nádrže 1964) a podnětem k jeho výstavbě byla velká povodeň v létě roku 1957. Jeho dalším hlavním přínosem bylo a je zajištění rekreace Pražanů vedle již zmíněného zmírnění průchodu velkých vod a dále využití pro sportovní rybaření.
Vodní nádrž vytváří krajinotvorný a ekologický prvek a je největší vodní plochou v Praze – při Hmax s plochou 42 ha a objemem 2,13 mil. m³. Hráz vodního díla byla realizována jako zemní sypaná z písčitých hlín s návodním hlinitým těsněním nasazeným na betonovou ostruhu těsnící vrstvu podloží hráze. Odtok z přehradní nádrže zajišťuje na levém břehu vybudovaný obtokový tunel spodních výpustí spolu s hrazeným bezpečnostním přelivem, který ústí do ledvinovitého vývaru pod hrází. Původní výpustná a přelivná zařízení přehrady mají celkovou kapacitu 78 m³/s.

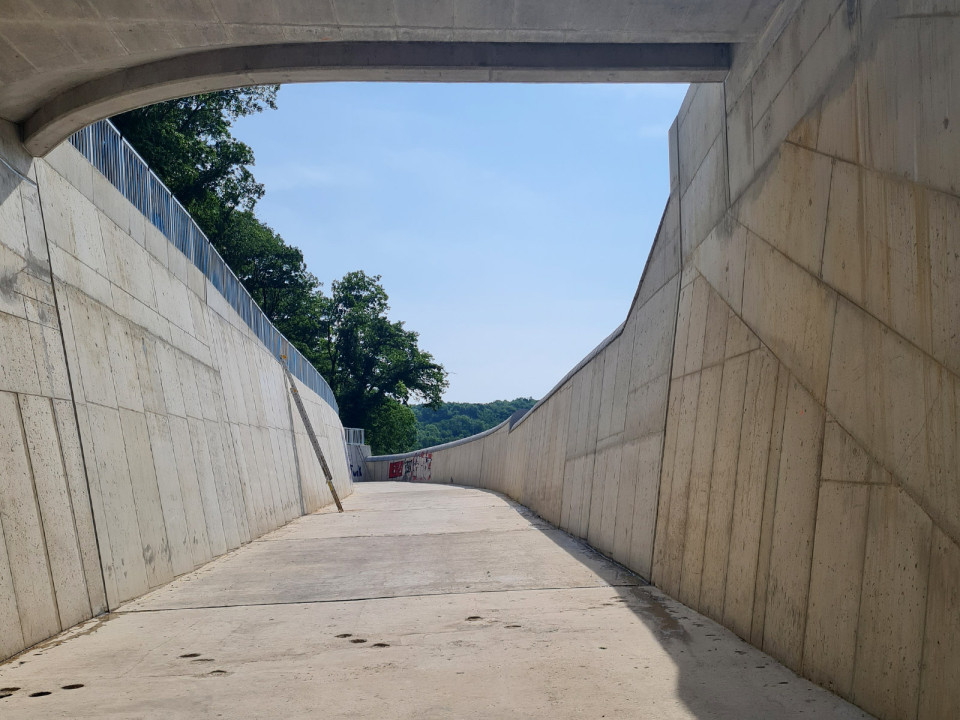

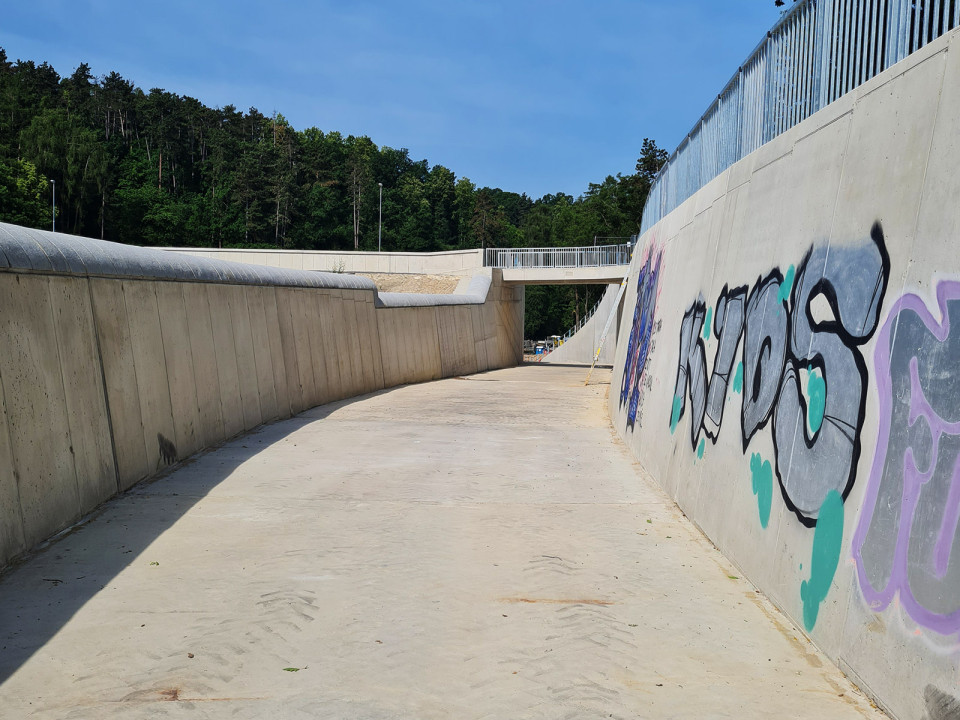

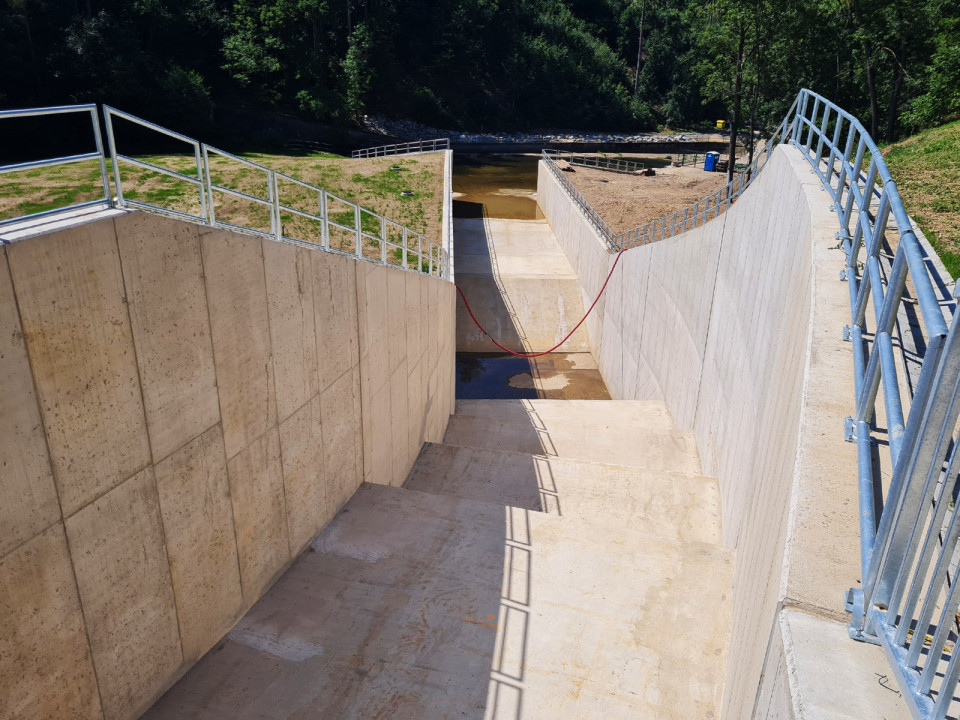

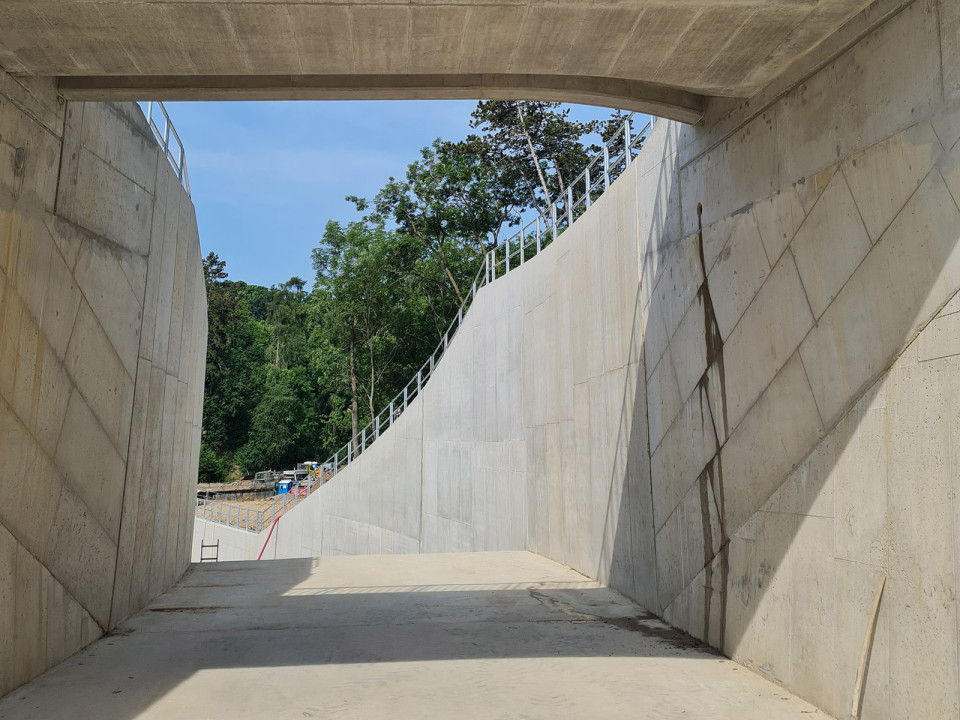

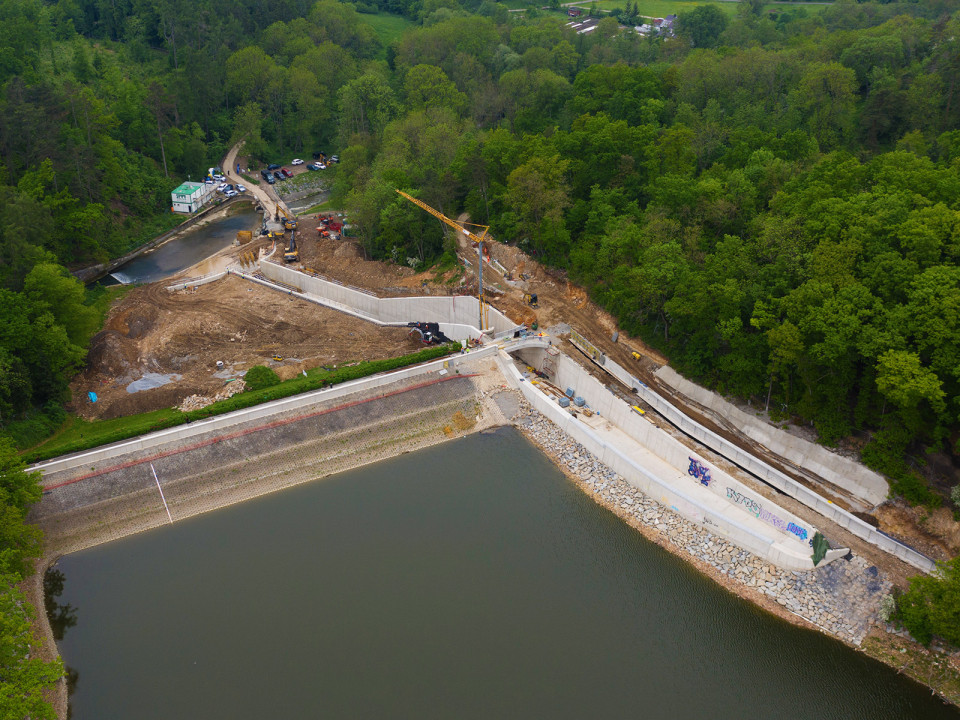

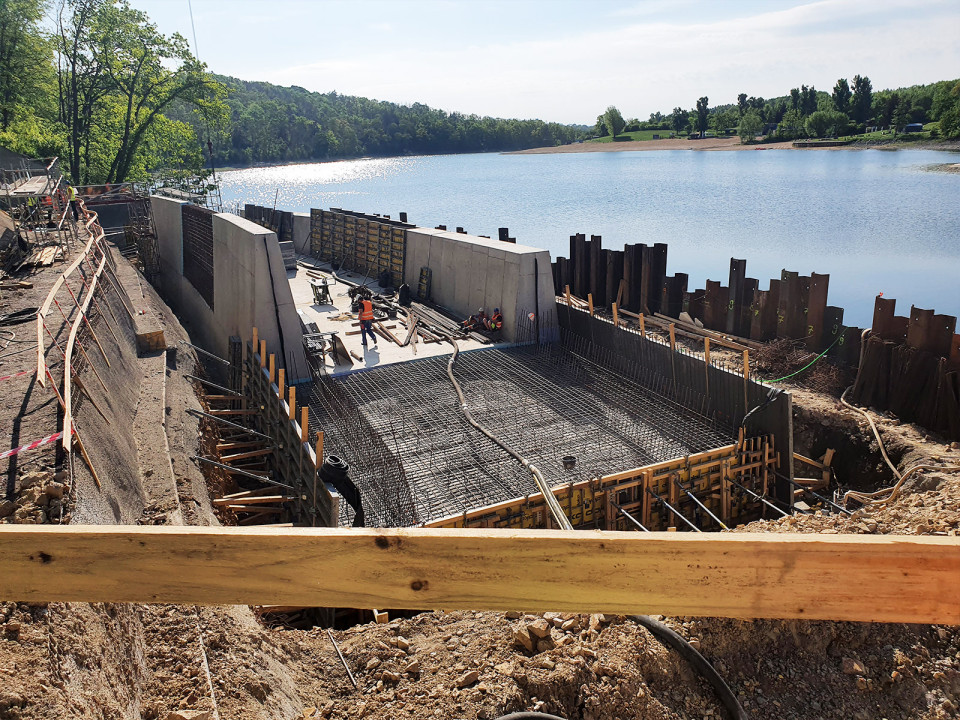

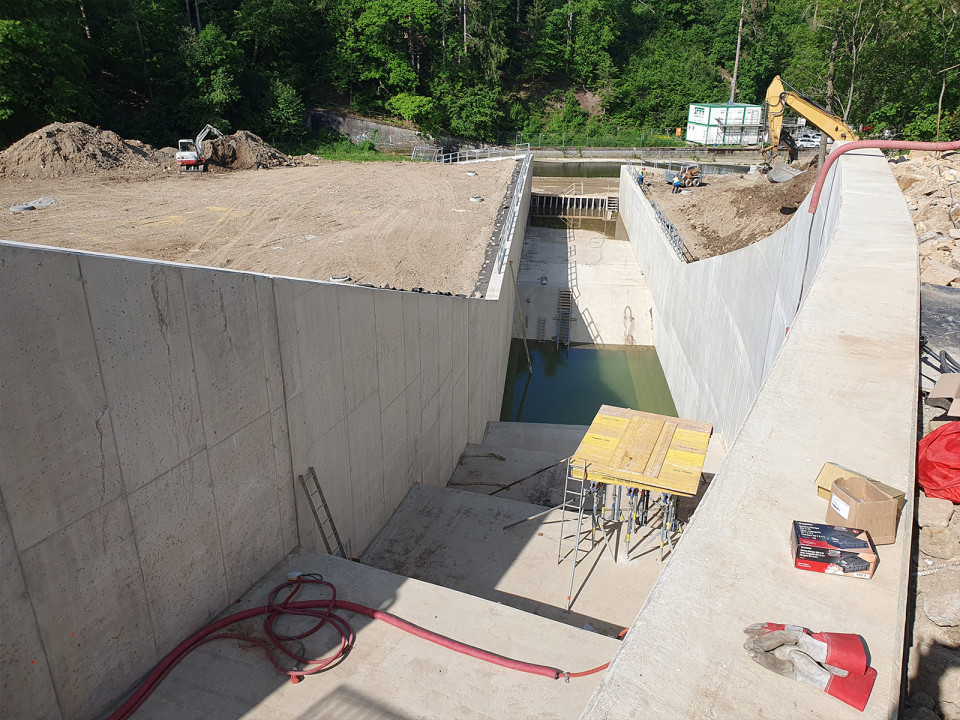

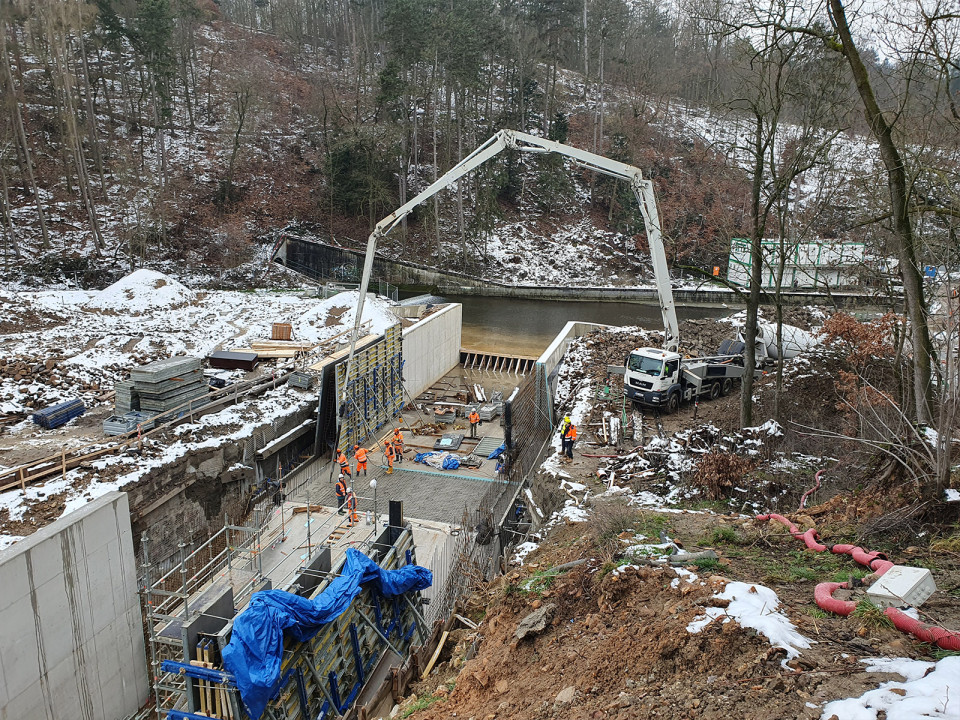

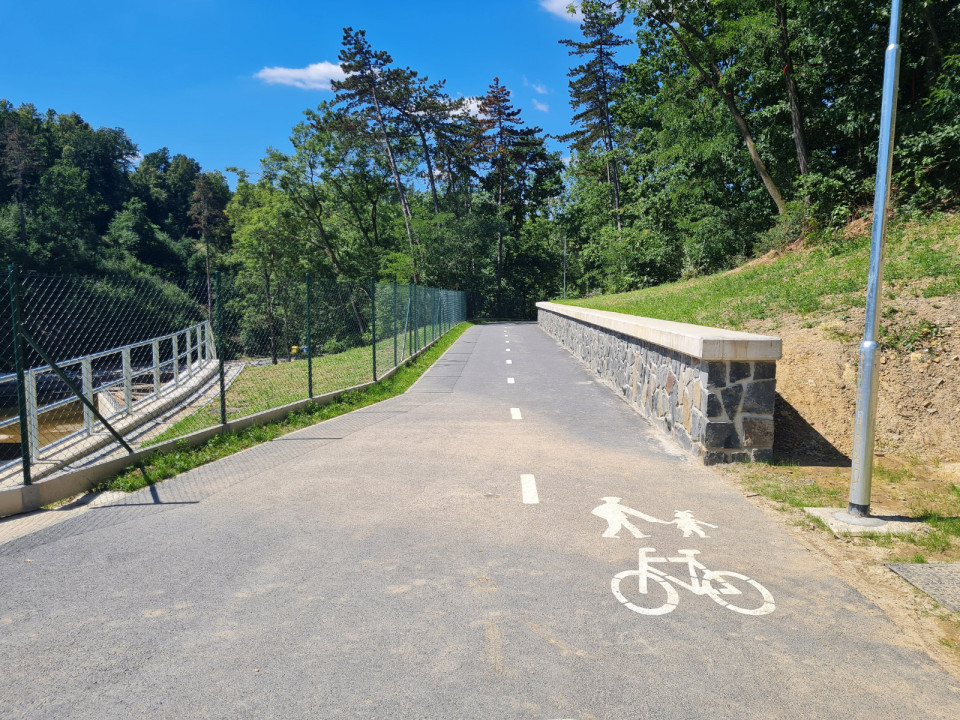

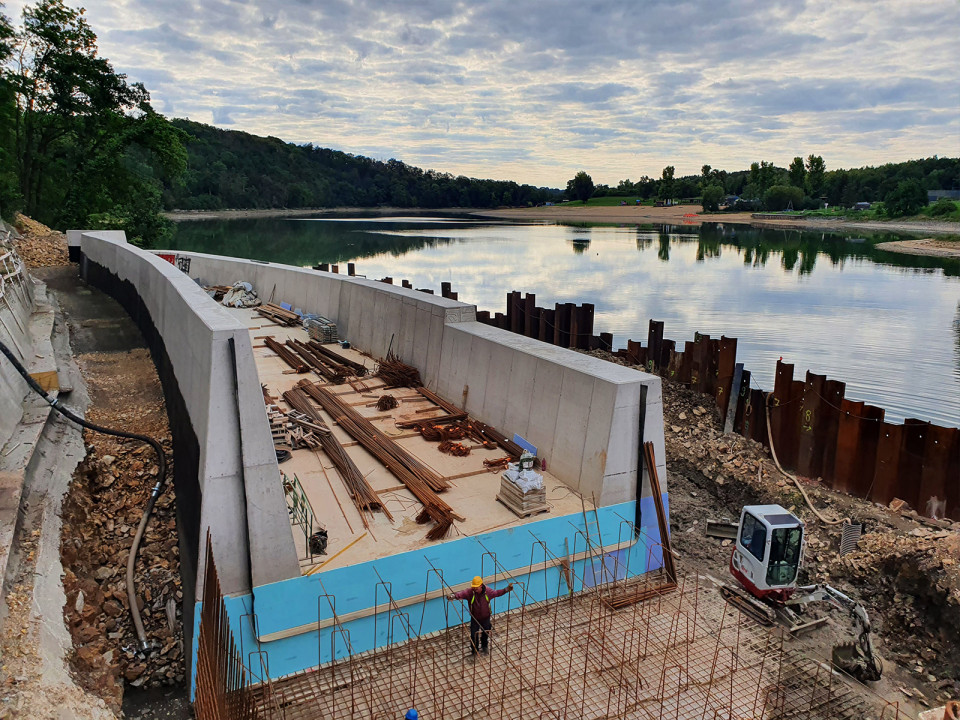

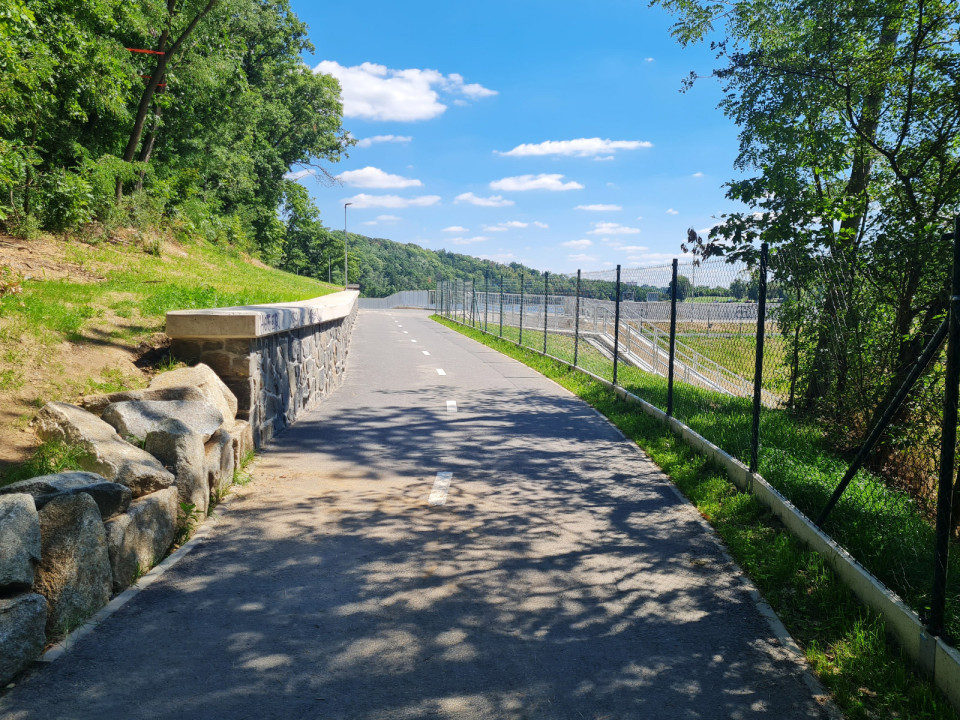

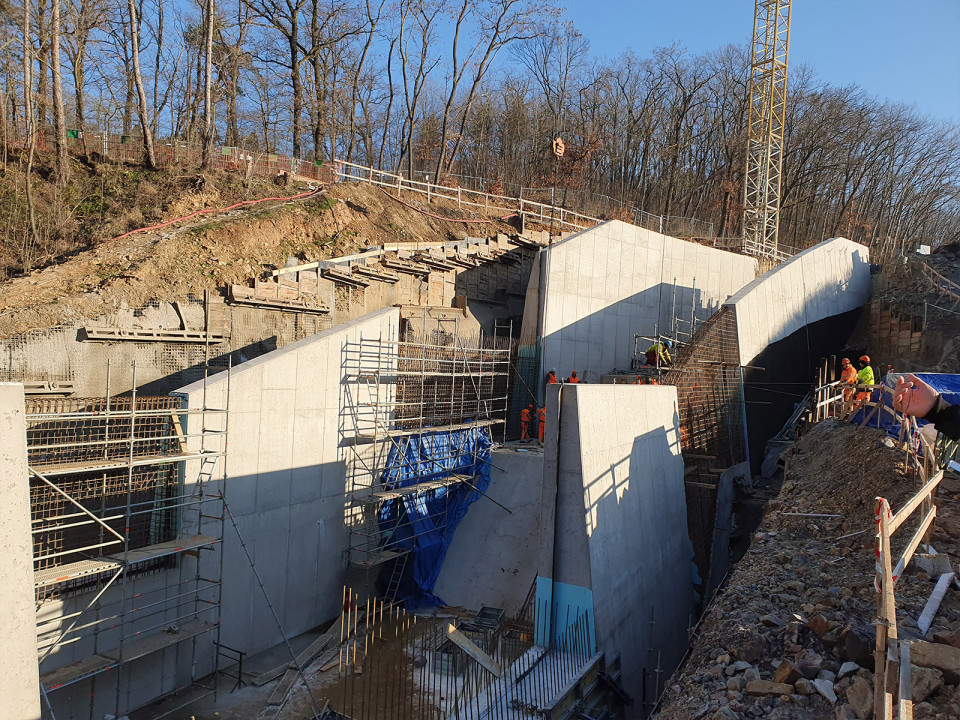

Hlavním nově vybudovaným objektem pro zkapacitnění výpustných a přelivných zařízení vodního díla je nový nehrazený bezpečnostní přeliv v pravém zavázání přehradní hráze, na který navazuje skluz, vývar a odpadní koryto zaústěné do stávajícího vývaru pod hrází. Nová konstrukce je realizována jako železobetonový polorám založená pomocí speciálního zakládání. V rámci rekonstrukce koruny přehradní hráze je vybudován nový vlnolam a nové přemostění skluzu od bezpečnostního přelivu.

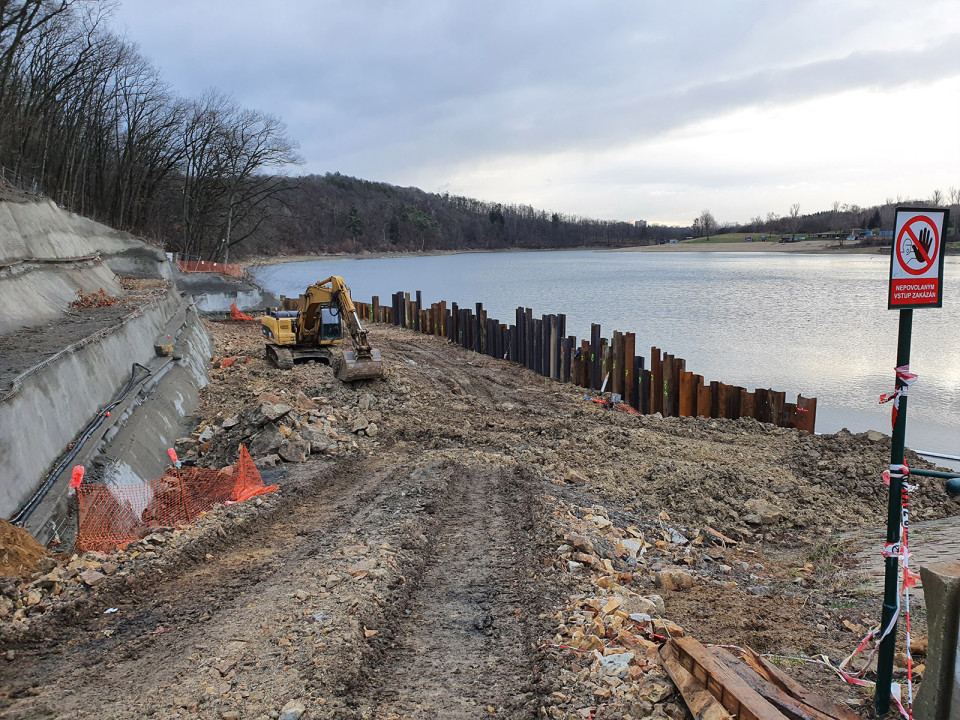

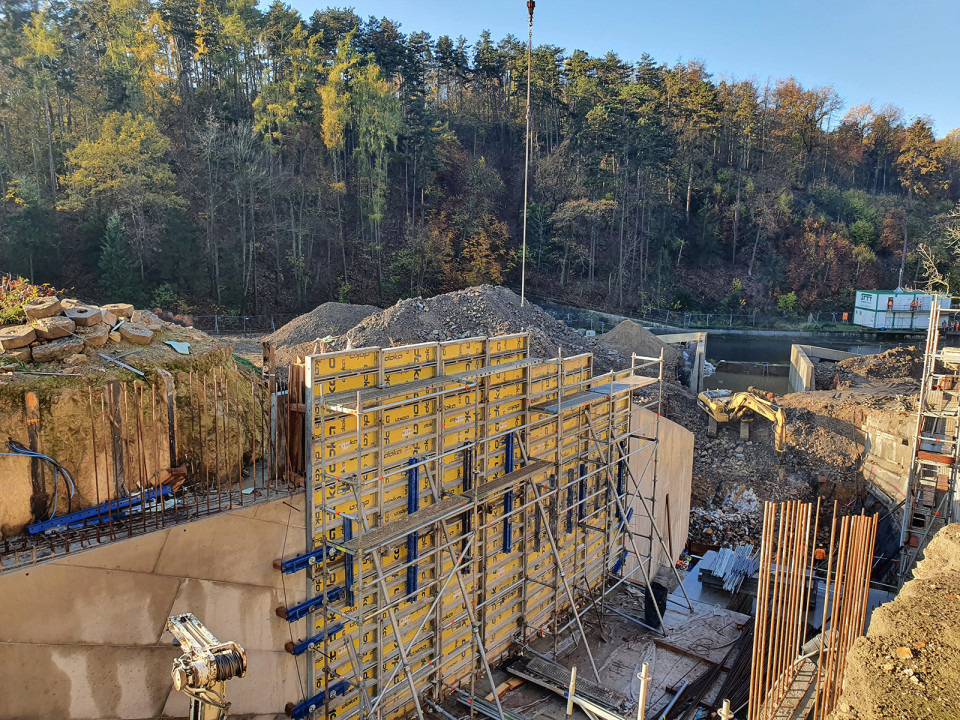

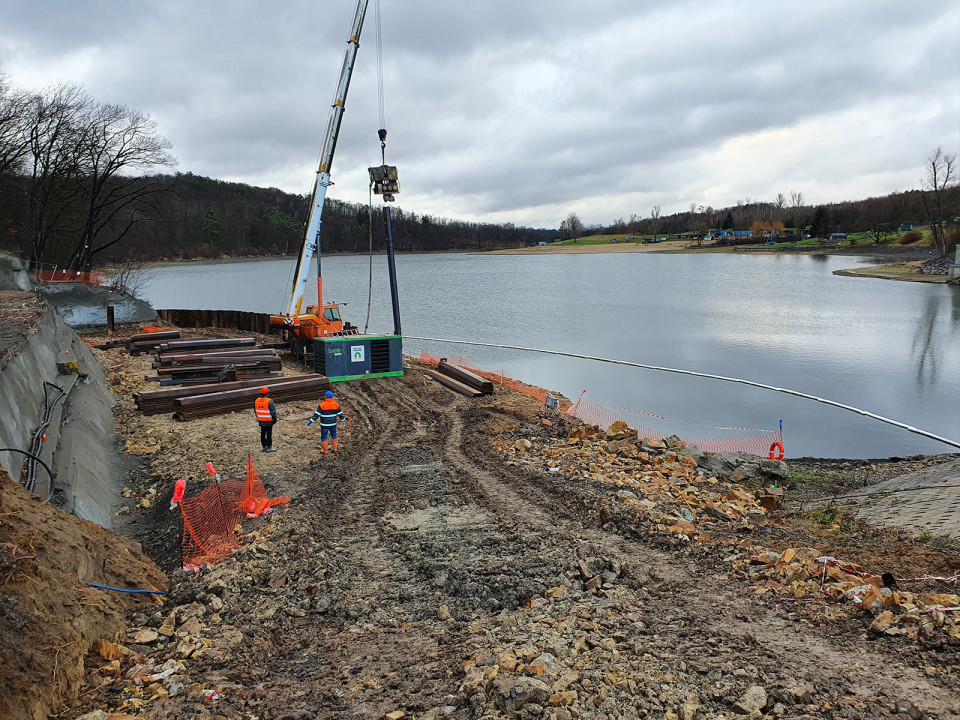

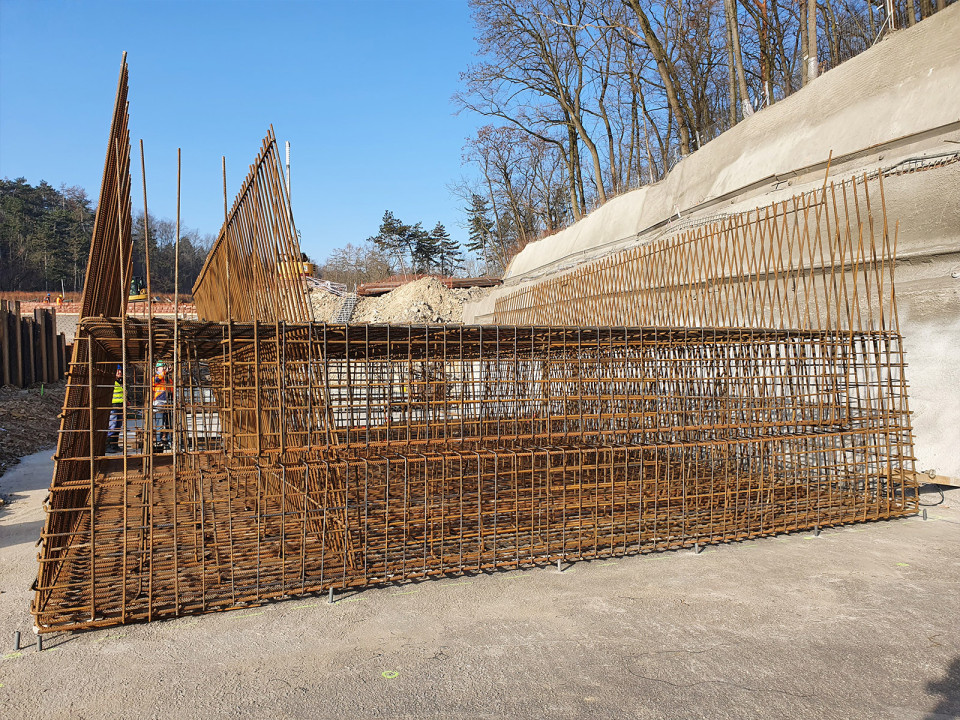

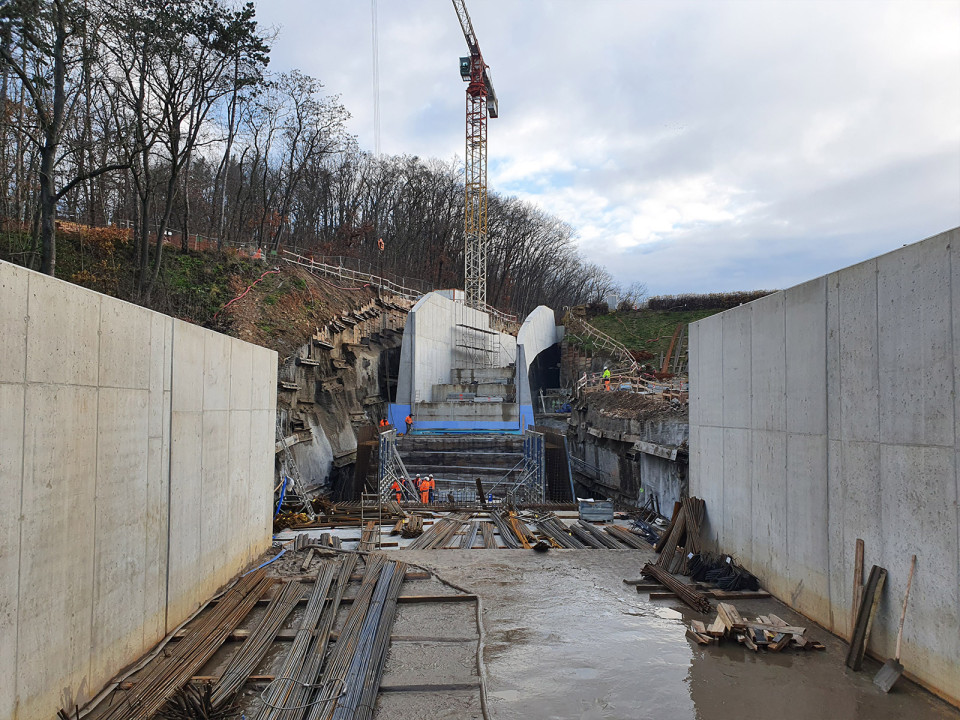

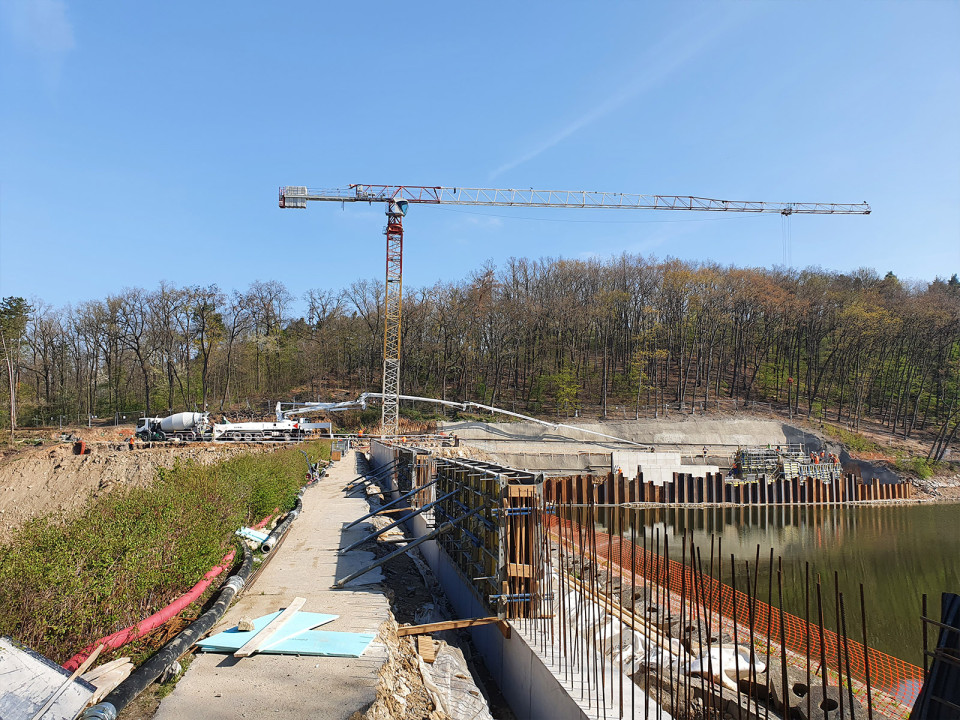

Nejkritičtějším místem celé realizace bylo bezpečné provedení prostupu hrázovým tělesem a zpětné zajištění funkce a bezpečnosti vodního díla. Prostup konstrukcí přes hrázové těleso byl vytvořen oboustrannými rozepřenými stěnami tvořenými zdvojenými sloupy tryskové injektáže ∅ 1 m a délky 10 m a kolmo na tyto stěny po dobu výstavby ochráněn protipovodňovou zátkou provedenou zakotvenou štětovnicovou stěnou. Po dokončení betonových konstrukcí byla v místě prostupu tělesa hráze obnovena původní betonová ostruha hloubkovou injektáží cca 35 m.
V současnosti dokončené stavební úpravy mají zajistit zlepšení bezpečnosti vodního díla při průchodu povodní a jejich návrh vychází z platných technických předpisů dle vyhlášky č. 590/2022 Sb., o technických požadavcích pro vodní díla, a ČSN 75 2935 – Posuzování bezpečnosti vodních děl při povodních. Samotný návrh byl pak zásadně ovlivněn historicky největší povodní v roce 2013, kdy do nádrže přitékalo 84 m³/s a z nádrže odtékalo 74 m³/s. Přitom hodnota Q₁₀₀ v profilu přehrady činí dle manipulačního řádu 60,3 m³/s. Na základě těchto podkladů byly stanoveny požadavky nových úprav s návrhem převedení povodňové vlny Q₁₀ ₀₀₀, která činí 175 m³/s při zvýšení a minimálně zachování retenční kapacity a s ohledem na nenáročnost obsluhy a údržby.

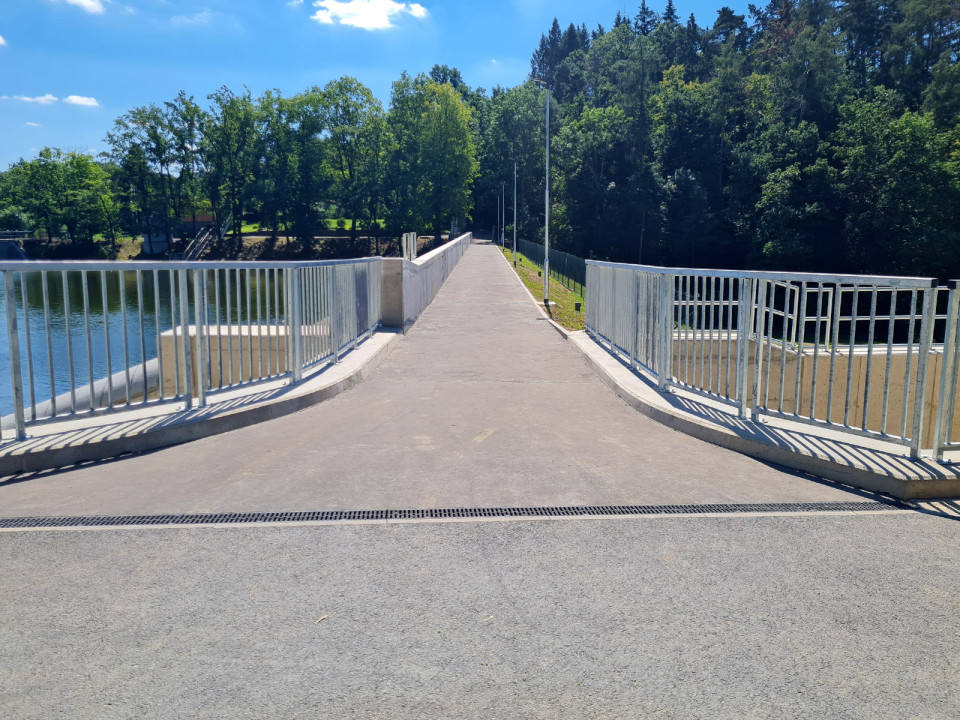

Výstavbou nového bočního přelivu v pravém zavázání hráze byla posílena bezpečnost samotného přehradního tělesa a došlo k víc jak zdvojnásobení kapacity bezpečnostních přelivných zařízení přehrady. Povodňová vlna pak bude transformována a zmírní se její účinek v podhrází. Při povodňovém stavu v roce 2013 došlo právě k zaplavení oblastí pražských čtvrtí Hostivař, Záběhlice, Michle a Nusle kde protéká říčka Botič, než se pod Vyšehradem spojí s Vltavou.
Fotogalerie
Více o stavbě
Číslo přihlášky: 01
- Lokalita
- Vodní dílo Hostivař, Praha 10 - Hostivař
- Typ stavby
- Vodní stavby
- Přihlašovatel
- Ing. Olgerd Pukl (ČKAIT 0007615, IV00) – technický dozor stavebníka, oblast Praha
- Projektant
- Sweco a.s.
- Zaměstanci
- Ing. Radek Veselý (ČKAIT 0011136, IV00)
- Ing. Jaromír Jirků (ČKAIT 0015086, IV00)
- Spolupráce
- Fakulta stavební ČVUT Praha
- Zhotovitel
- SMP Vodohospodářské stavby a.s.
- Zaměstanci
- Ing. Jan Klesa (ČKAIT 0011674, IV00) – hlavní stavbyvedoucí
- Ing. Martin Paukner (ČKAIT 0015328, IV00) – stavbyvedoucí
- Stavebník
- Hlavní město Praha
- Technický dozor
- Vodohospodářský rozvoj a výstavba a.s.
- Zaměstanci
- Ing. Olgerd Pukl (ČKAIT 0007615, IV00)
- Zahájení projektových prací
- 2015
- Vydání stavebního povolení
- květen 2020
- Počátek výstavby
- červen 2021
- Dokončení
- září 2023
- Cena bez DPH
- 191 534 248 Kč
- Ocenění
- Vodohospodářská stavba roku, kategorie II (podkategorie nad 50 mil. Kč), 2023
