Rampa Mostecká na silnici I/69 ve Vsetíně
- Ocenění poroty
- Cena Inženýrské komory
Dostavba mimoúrovňové křižovatky silnic I/57 a I/69 měla primárně zvýšit bezpečnost dopravního provozu a odstranit bezpečnostní závadu v podobě stykové křižovatky na silnici I/57, kde docházelo k častým dopravním nehodám se závažnými následky. Vzhledem ke specifickým a stísněným podmínkám bylo nutné doplnit nové větve křižovatky do hlubokého zářezu, lemovaného mohutnými zárubními zdmi.
Více o stavbě
Stavba „I/69 Vsetín, rampa Mostecká“ řešila přestavbu a doplnění stávající jednovětvové mimoúrovňové křižovatky silnic I/57 a I/69 ve Vsetíně, v místní části Rokytnice. V původním stavu se sice obě komunikace křížily mimoúrovňově, jednovětvové řešení jejich propojení však vyžadovalo umístění stykových křižovatek na obou silnicích. Zejména křižovatka na silnici I/57, umístěná v extravilánu, představovala vzhledem k vysoké intenzitě levého odbočení do Vsetína, a to i přes sníženou nejvyšší dovolenou rychlost na 70 km/h, zdroj častých dopravních nehod.

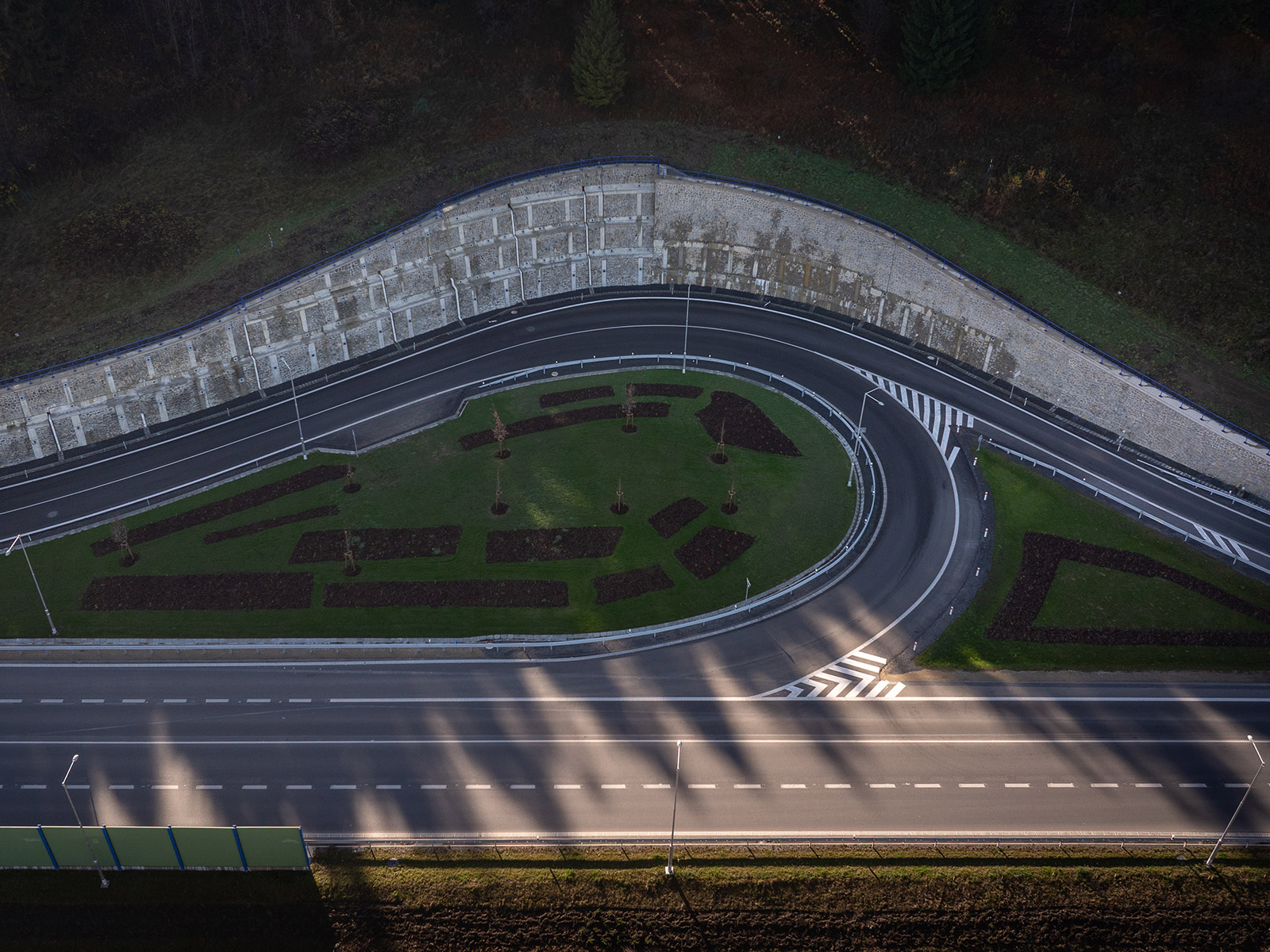

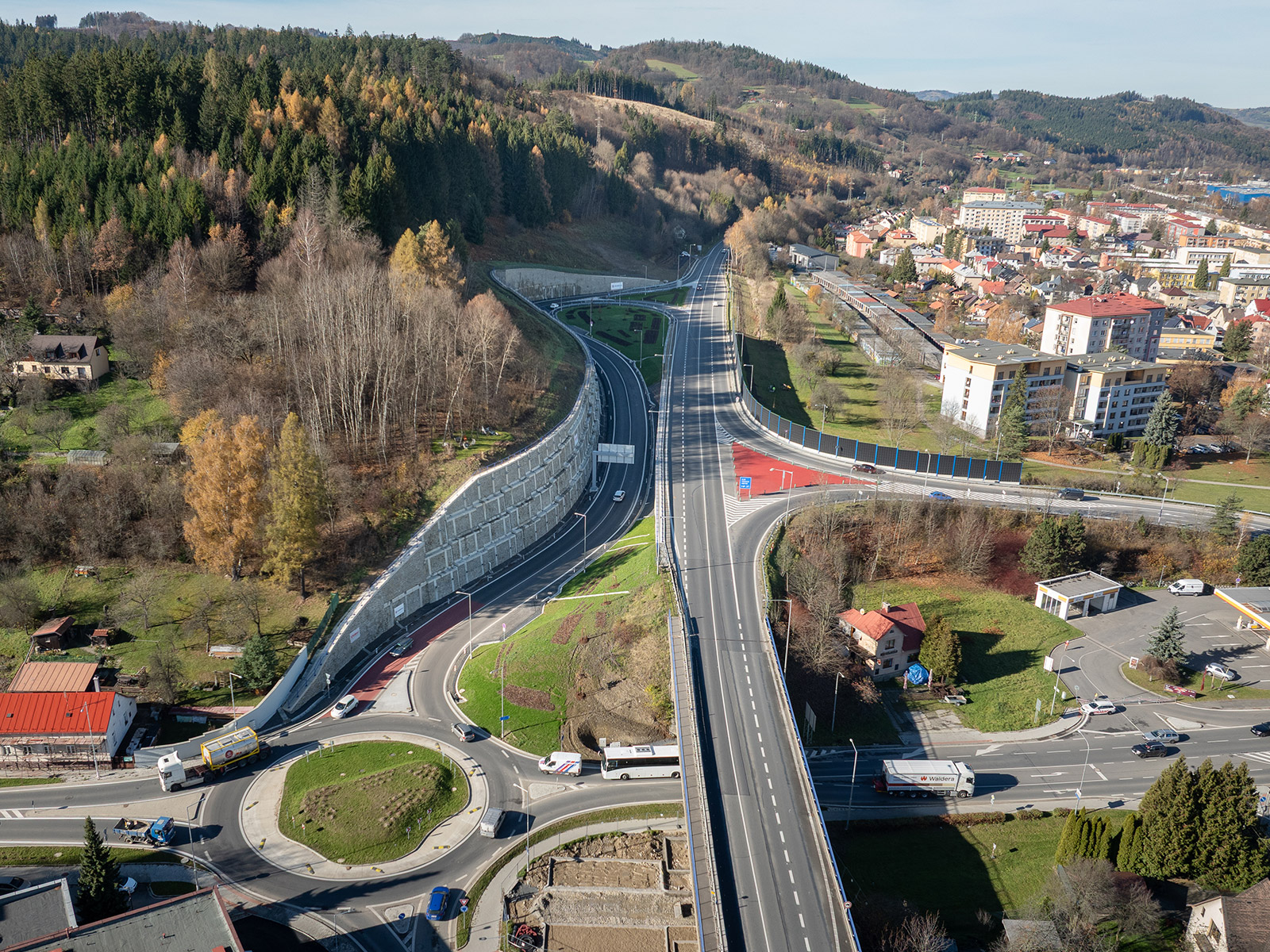

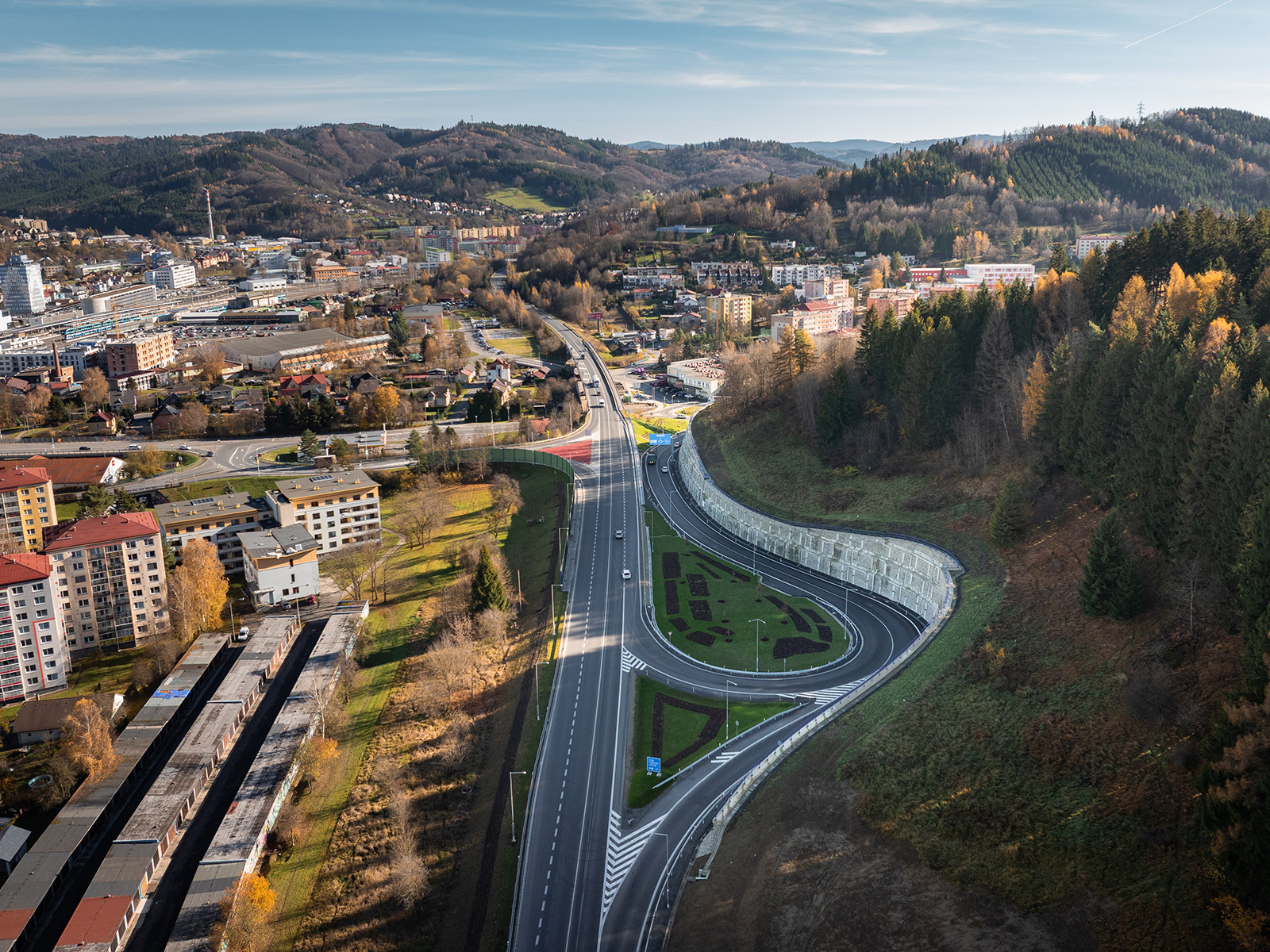

Po dostavbě, která zahrnovala doplnění nových větví, se z původní křižovatky stala plnohodnotná mimoúrovňová křižovatka typu delta. Nově vybudované větve jsou na silnici I/69 napojeny prostřednictvím nové jednopruhové okružní křižovatky. Jejich dostavba zároveň umožnila upravit původní větev a odstranit ze silnice I/57 kolizní místo v podobě původní stykové křižovatky.

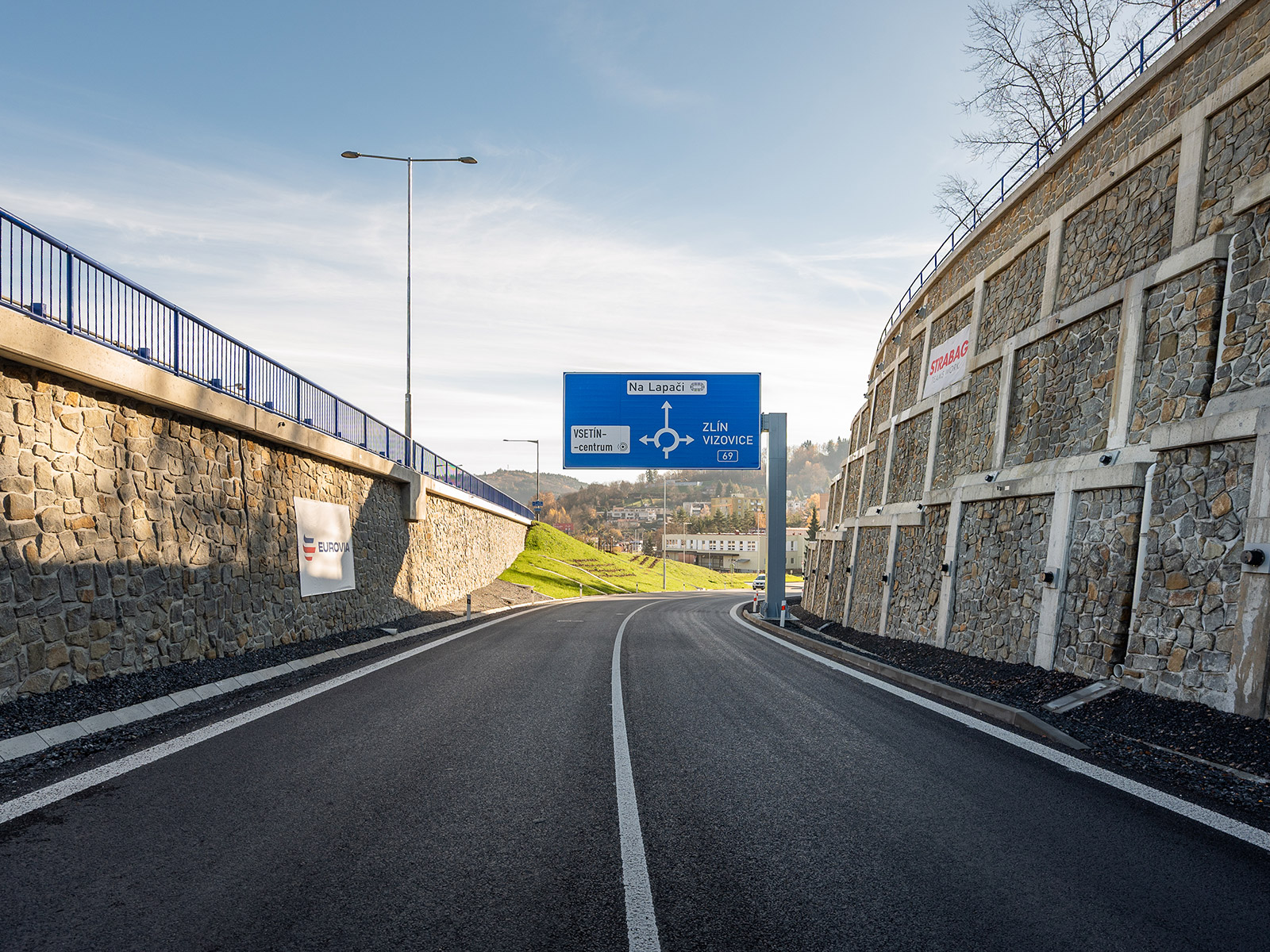

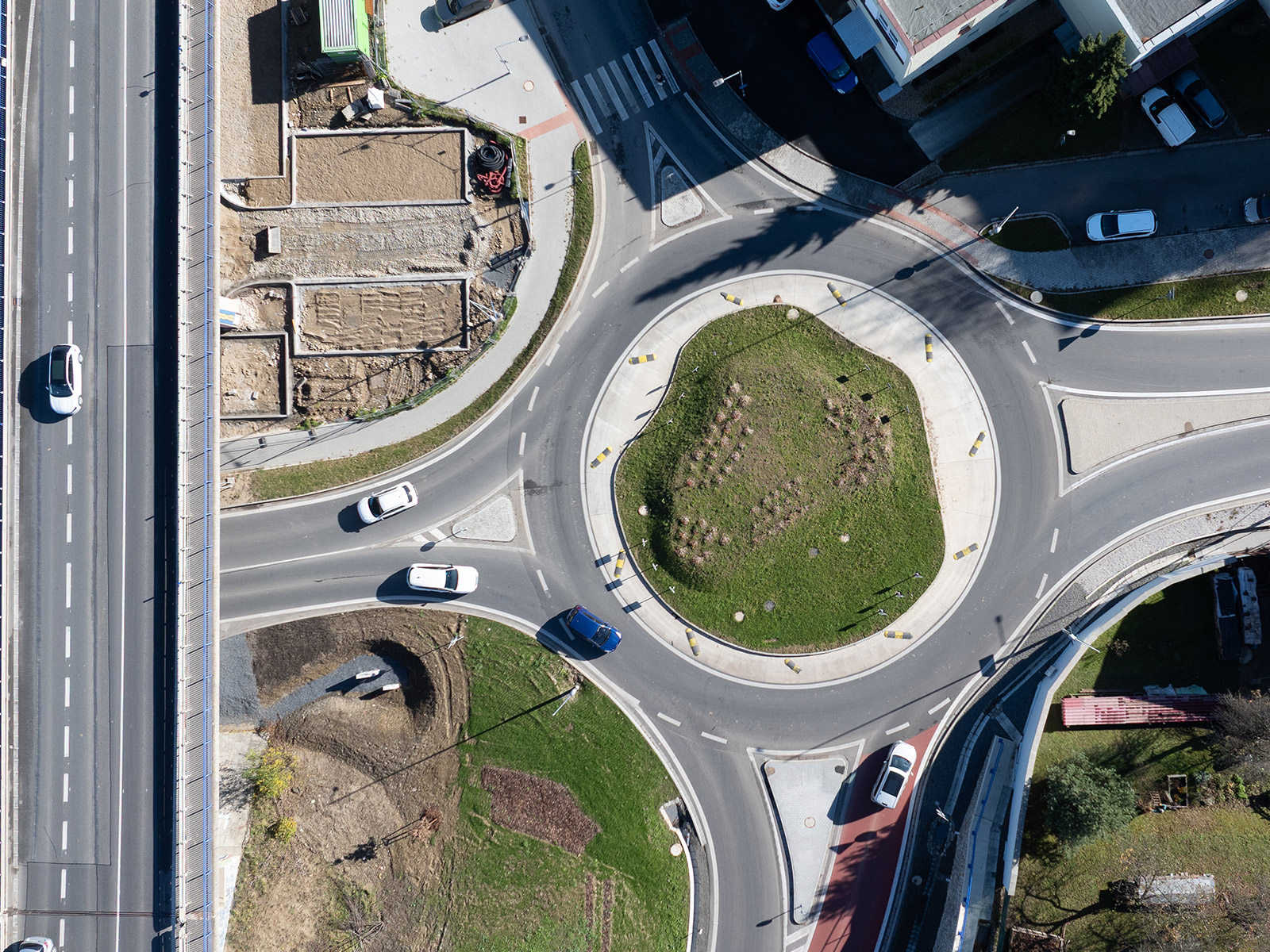

Stavba si vyžádala nezbytné úpravy jak na silnici I/57 v délce přibližně 370 m, tak zejména na silnici I/69. Zde realizací nové okružní křižovatky vzniklo mimo jiné nové kapacitní napojení sídliště Rokytnice a lokality Na Lapači. Úprava silnice I/69 v délce přibližně 350 m kromě výstavby nové okružní křižovatky zahrnovala také výstavbu nových autobusových zálivů a opatření ke zvýšení bezpečnosti pěších, například ochranný ostrůvek v místě přechodu pro chodce.

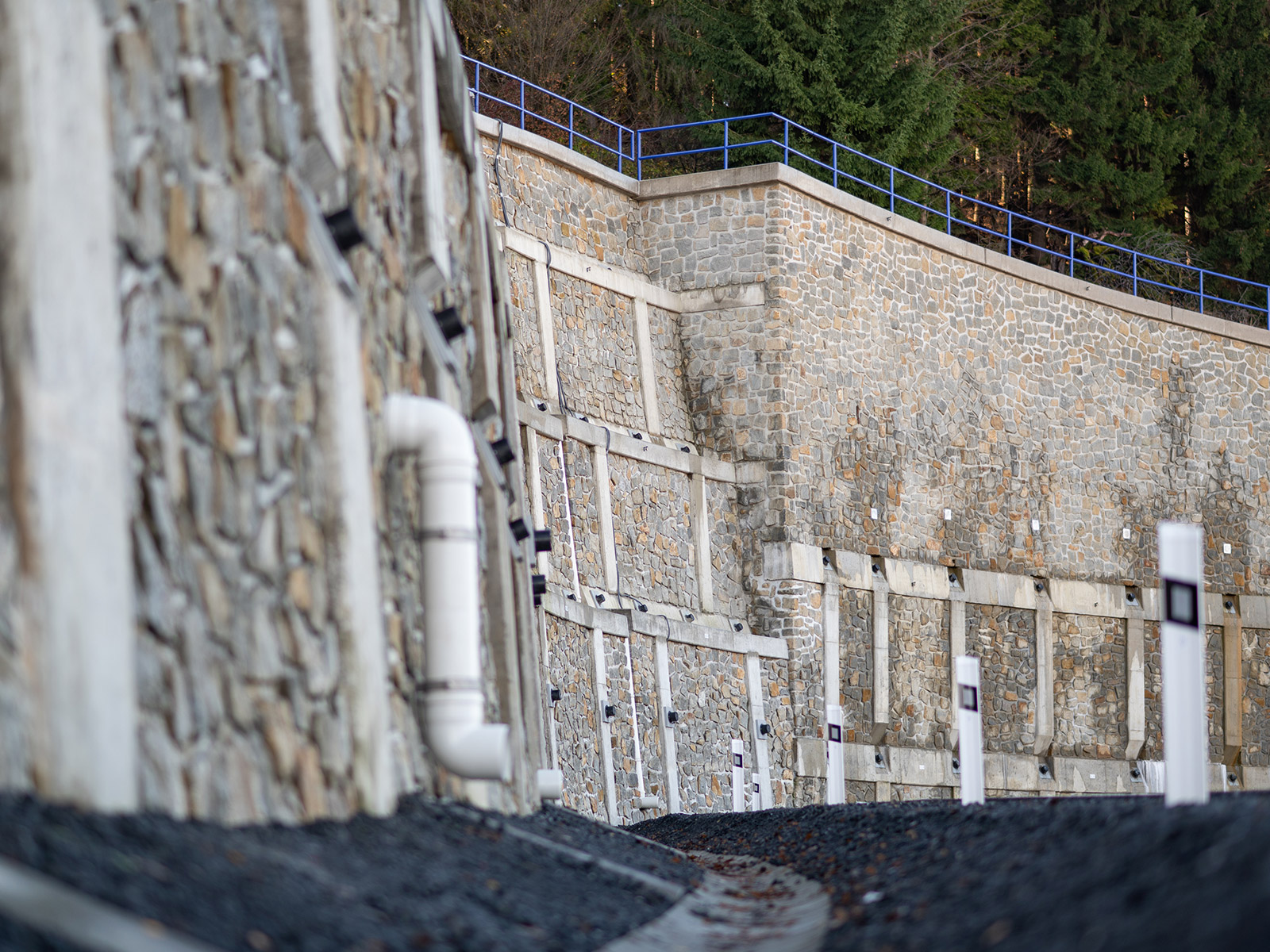

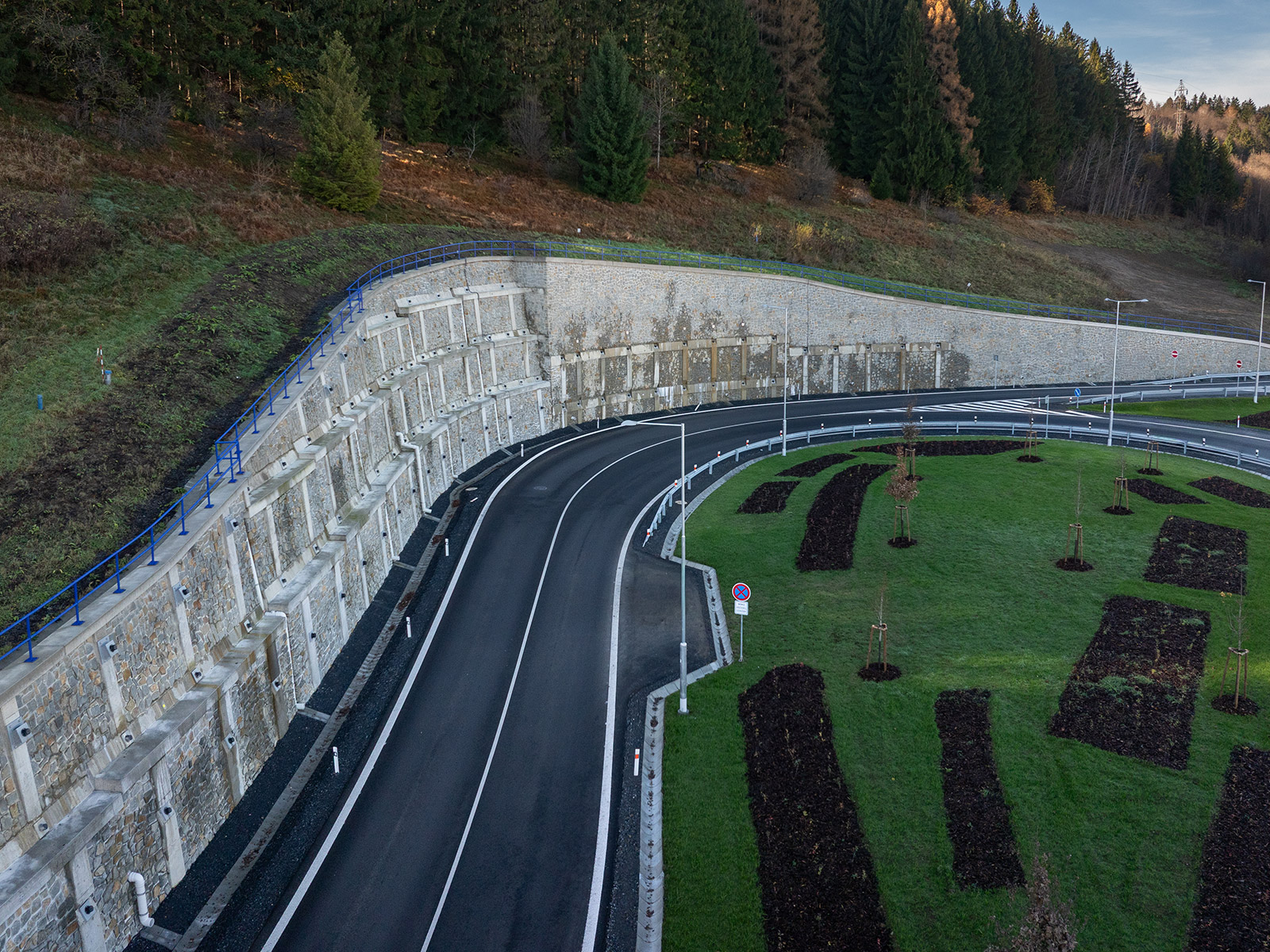

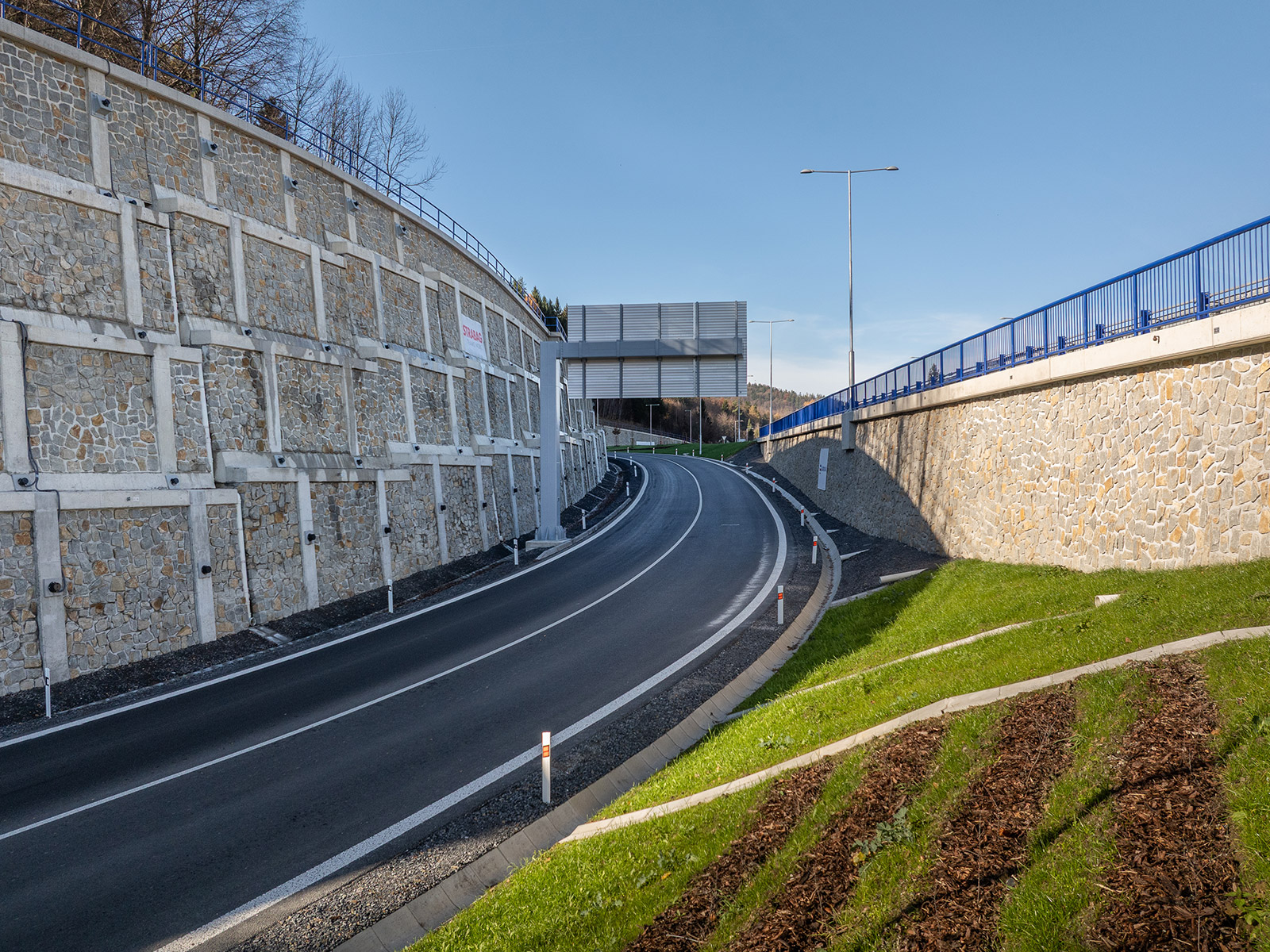

Zásadním objektem stavby byly rozsáhlé zárubní zdi lemující nové větve, které byly z převážné části vedeny v hlubokém zářezu. Vzhledem k proměnlivým geologickým poměrům v trase představovala jejich realizace největší technickou výzvu celé stavby. Bylo nutné průběžně reagovat na skutečně zastižené podmínky a přizpůsobovat technické řešení aktuálnímu stavu skalního masívu, do něhož byly zdi situovány.
V rámci stavby byla realizována také dešťová kanalizace včetně podzemní retenční a sedimentační nádrže. Součástí stavby byly rovněž přeložky stávajících a doplnění nových inženýrských sítí.
Realizací mimoúrovňové křižovatky došlo k významné změně organizace dopravy, která si vyžádala také rozsáhlou úpravu dopravního značení v celém prostoru křižovatky.
Hodnocení poroty
Hlavní ocenění poroty bylo uděleno za kvalitní technické a konstrukční řešení rampy Mostecká ve specifických stísněných podmínkách, její plynulé začlenění do stávajícího dopravního systému, zlepšení dopravní dostupnosti a zejména bezpečnosti v území. Cena je spojena s finanční odměnou ČKAIT ve výši 40 000 Kč.
Předání ceny
Fotogalerie
Na otázky odpovídá
hlavní projektant
DOPRAVOPROJEKT Ostrava a.s.
Co bylo na návrhu této mimoúrovňové křižovatky technicky nejnáročnější? Co byste nazval inženýrským uměním?
Jednoznačně zasazení do nepříznivě konfigurovaného terénu! Silnice I/57 a I/69 procházejí úpatím kopce Žamboška. Východní kvadranty území v místě jejich křížení jsou souvisle zastavěné, zatímco v severovýchodním kvadrantu se nachází původní větev propojující obě silnice. Jediným řešením, jak stávající křižovatku doplnit na plnohodnotnou mimoúrovňovou křižovatku, bylo umístění nové větve do jihozápadního kvadrantu, a to proti prudce stoupajícímu terénu. Vznikl tak atypický tvar křižovatky, kdy se nově navržená větev výrazně zařezává do terénu, a to i přesto, že je velmi přimknutá k silnici I/57. Toto řešení si vyžádalo realizaci rozsáhlých zárubních zdí, a to jak na straně kopce Žamboška, tak zčásti i směrem k silnici I/57. S ohledem na geologickou skladbu území byly zdi na svých koncích řešeny zčásti jako kotvené pilotové konstrukce. Ve střední části zdi na straně kopce, dosahující výšky až 15 m, by technologie vrtaných pilot i z důvodu tvrdosti skalního masivu byla jen těžko proveditelná. Proto již v projektové dokumentaci byla pro zajištění zářezu navržena prostorově členěná konstrukce se dvěma až čtyřmi etážemi, jejíž nosnou konstrukci tvoří kombinace hřebíkování a kotvených železobetonových trámů.
Jak probíhal výběr zhotovitele projektové dokumentace? Jaká byla kritéria?
Investor, Ředitelství silnic a dálnic (ŘSD), postupuje při výběru zhotovitelů projektové dokumentace dvoukolově. V prvním kroku na základě kvalifikačních kritérií vybírá potenciální dodavatele, kterými jsou převážně sdružení projekčních firem, a s těmito dodavateli uzavírá tzv. rámcové smlouvy. Jednotlivé zakázky jsou následně soutěženy mezi takto předkvalifikovanými dodavateli na základě nabídkové ceny.
Jaký důraz byl při zadání kladen na geologické a hydrogeologické průzkumy? Dodávali jste je vy jako hlavní projektant nebo si je zadavatel soutěžil samostatně? Je tento postup podle vás správný?
Na provádění průzkumů je kladen velký důraz. Investor si je vědom skutečnosti, že u liniových staveb se případné podcenění přípravy může výrazně promítnout do doby realizace i výsledné ceny díla. V současné době je standardem, že průzkumy potřebné pro zpracování projektové dokumentace zajišťuje přímo zadavatel, tedy ŘSD. Z pohledu projektanta považuji tento postup za správný, zejména s ohledem na časový rámec přípravy projektů. Pokud se v průběhu zpracování projektu ukáže potřeba doplnění podkladů, jsou pro vyšší stupně projektové dokumentace zajišťovány doplňkové průzkumy.
Mezi schválením záměru a vydáním stavebního povolení uplynulo šest let. To je docela dlouhá doba. Jaké hlavní problémy se zde řešily? Víte, jak dlouhá doba uplynula mezi podáním žádosti a vydáním rozhodnutí, respektive nabytím jeho účinnosti?
Dobu přípravy dopravních staveb ovlivňuje řada faktorů – jednak jejich prioritizace ve vztahu k aktuálním finančním možnostem ŘSD (státu), jednak délka samotného procesu přípravy, která zahrnuje zajištění potřebných podkladů, průzkumů, projektových dokumentací a příslušných povolení. Tato stavba byla připravována ještě v době dvoukolového povolovacího procesu, kdy vydání stavebního povolení předcházelo územní rozhodnutí. Vzhledem k tomu, že prakticky všechny rozsáhlejší stavby dopravní infrastruktury čelí výzvám jak při jejich projednávání, tak při majetkoprávním vypořádání, lze konstatovat, že doba, která uplynula od schválení záměru k zahájení přípravy a následnému povolení stavby, byla poměrně standardní.
Jsou tři roky výstavby dlouhá doba?
S ohledem na velikost stavby se může doba realizace v délce tří let na první pohled jevit jako dlouhá. Vzhledem k rozsahu realizovaných zdí a geologicky velmi náročnému prostředí však nebylo možné stavbu realizovat v kratším časovém horizontu. Původní základní harmonogram, který předpokládal dobu výstavby přibližně dva roky, nemohl zohlednit skutečné komplikace, kterým bude zhotovitel při realizaci zářezu a zárubních zdí čelit.
Bylo při realizaci něco významně těžší a komplikovanější než předpokládal projekt?
Po odkrytí zářezu a zahájení realizace zdí se geologické podmínky ukázaly jako natolik proměnlivé a lokálně náročné, že bylo nutné na jejich vývoj průběžně reagovat doplňováním a upřesňováním navrženého řešení. To se týkalo jak statického zajištění zdí, zejména úprav a zpřesnění způsobu kotvení, tak i řešení odvodu vody, která se objevovala v obnaženém zářezu, a to i v místech, kde její výskyt provedené průzkumy nepředpokládaly. Uvedené skutečnosti nebyly způsobeny podceněním rozsahu průzkumů ani nedostatečnou podrobností navrženého řešení. Při tak vysoké proměnlivosti geologické skladby zářezu ani podrobný průzkum nemůže poskytnout zcela komplexní obraz skutečných podmínek v celém prostoru stavby. Nebylo proto možné navrhnout řešení, které by nevyžadovalo následné úpravy a průběžné reakce na skutečně zastižené podmínky během samotné realizace. Tyto skutečnosti byly hlavními důvody prodloužení doby výstavby i navýšení ceny díla.
Dodrželi jste vysoutěženou cenu za projektové práce?
Vysoutěžená cena za zpracování projektové dokumentace byla dodržena.
Můžete porovnat jednotkovou cenu s jinými obdobnými realizacemi?
Tato stavba je natolik specifická, že pravděpodobně nemá přímo srovnatelnou obdobu. Při porovnání s průměrnou mimoúrovňovou křižovatkou realizovanou ve standardních podmínkách jsou její měrné náklady samozřejmě výrazně vyšší. Náročnost stavby v obtížně situované lokalitě si vyžádala nadprůměrný podíl souvisejících opatření, která se výrazně promítla do celkové ceny stavby.
Jaký podíl na zakázce tvořilo to, co není vidět, tedy opravy či přeložky významných inženýrských sítí nebo opěrné zdi?
Zárubní zdi, které představovaly nejdražší objekty stavby, jsou zároveň její nejvýraznější a nejviditelnější součástí. To, co je naopak skutečně skryté, tedy přeložky inženýrských sítí, zde tvořilo spíše podprůměrný podíl celkových nákladů. Ne proto, že by přeložek bylo méně než u jiných staveb obdobného rozsahu, ale především v kontextu nadprůměrného rozsahu hlavních objektů stavby (komunikace + zdi) byl jejich podíl spíše menší.
Jaké jsou předpokládané náklady na údržbu rozsáhlých zdí?
Více než údržba samotná, spočívající u zdí především v kontrole a čištění systému odvodnění, je důležitý monitoring, tedy dlouhodobé sledování chování konstrukce. V průběhu výstavby byly do vybraných zemních kotev instalovány systémy měřící napětí v těchto kotvách, jejichž výsledky budou společně s výsledky geodetického měření polohy konstrukce v pravidelných intervalech vyhodnocovány. V případě potřeby mohou být přijata dodatečná opatření pro zajištění dlouhodobé spolehlivé životnosti konstrukce.
Věděli jste předem o rozsahu oprav inženýrských sítí?
S ohledem na prováděné průzkumy a rozsáhlé projednání projektové dokumentace je rozsah zásahů do inženýrských sítí i technické řešení jejich úprav v naprosté většině případů předem znám a nepředstavuje zásadní překvapení. Komplikace mohou nastat u sítí specifických lokálních provozovatelů, například průmyslových podniků, u nichž někdy chybí důsledná evidence historického majetku. Problematické mohou být také nefunkční a neodstraněné sítě, ke kterým se již nikdo nehlásí. Jejich nález se pak může proměnit v poměrně náročné „detektivní pátrání“ po jejich původu, vlastníkovi a účelu.
Jak se díváte na výsledek? Jste s ním spokojený?
Dokončení a zprovoznění větších dopravních staveb představuje završení dlouhodobého a často náročného procesu. Každá dokončená a úspěšně zprovozněná stavba proto přináší projektantovi nejen profesní satisfakci, ale také pocit, že jeho práce přispěla ke vzniku funkčního a dlouhodobě využitelného díla.
