Modulární přístavba pavilonu psychiatrie Nemocnice Ostrov
- Ocenění poroty
- Čestné uznání
Moderní a bezpečné útočiště pro duši vyrostlo s neuvěřitelnou rychlostí během šesti měsíců. Modulární výstavba minimalizovala zátěž pro okolí a vytvořila prostor, kde se design snoubí s maximálním ohledem na křehkou psychiku pacientů. Konstrukční a materiálové řešení je zcela mimořádné.
Více o stavbě
Hlavní vizí bylo sestěhovat veškerá psychiatrická lůžková oddělení pod jednu střechu a vytvořit tak moderní centrum péče, které zcela boří představu o tradičním strohém nemocničním prostředí. Nový příběh pavilonu je o klidu, bezpečí a rychlé pomoci.
Stěžejním bodem celého návrhu se stala unikátní modulární konstrukce, která umožnila zrealizovat kompletní stavbu za extrémně krátkou dobu 6 měsíců. Nemocnice i její pacienti tak byli ušetřeni dlouhých měsíců hluku a prachu, aniž by stavba musela dělat kompromisy v architektonické či funkční kvalitě.
Vzhledem k náročnému požadavku na extrémní rychlost výstavby byla zvolena inovativní nosná modulární konstrukce. Objekt je spolehlivě ukotven na beraněných pilotách a betonovém roštu, aby nebyla narušena stabilita okolí. Samotná horní stavba pak byla kompletně poskládána z prefabrikovaných prostorových modulů tvořených pozinkovaným ocelovým rámem. Tyto moduly byly již ve vysokém stupni kompletace dovezeny na stavbu, kde proběhla jejich přesná a rychlá montáž. Tento postup zkrátil proces výstavby na neuvěřitelných 6 měsíců a významně snížil hlukovou a prachovou zátěž.

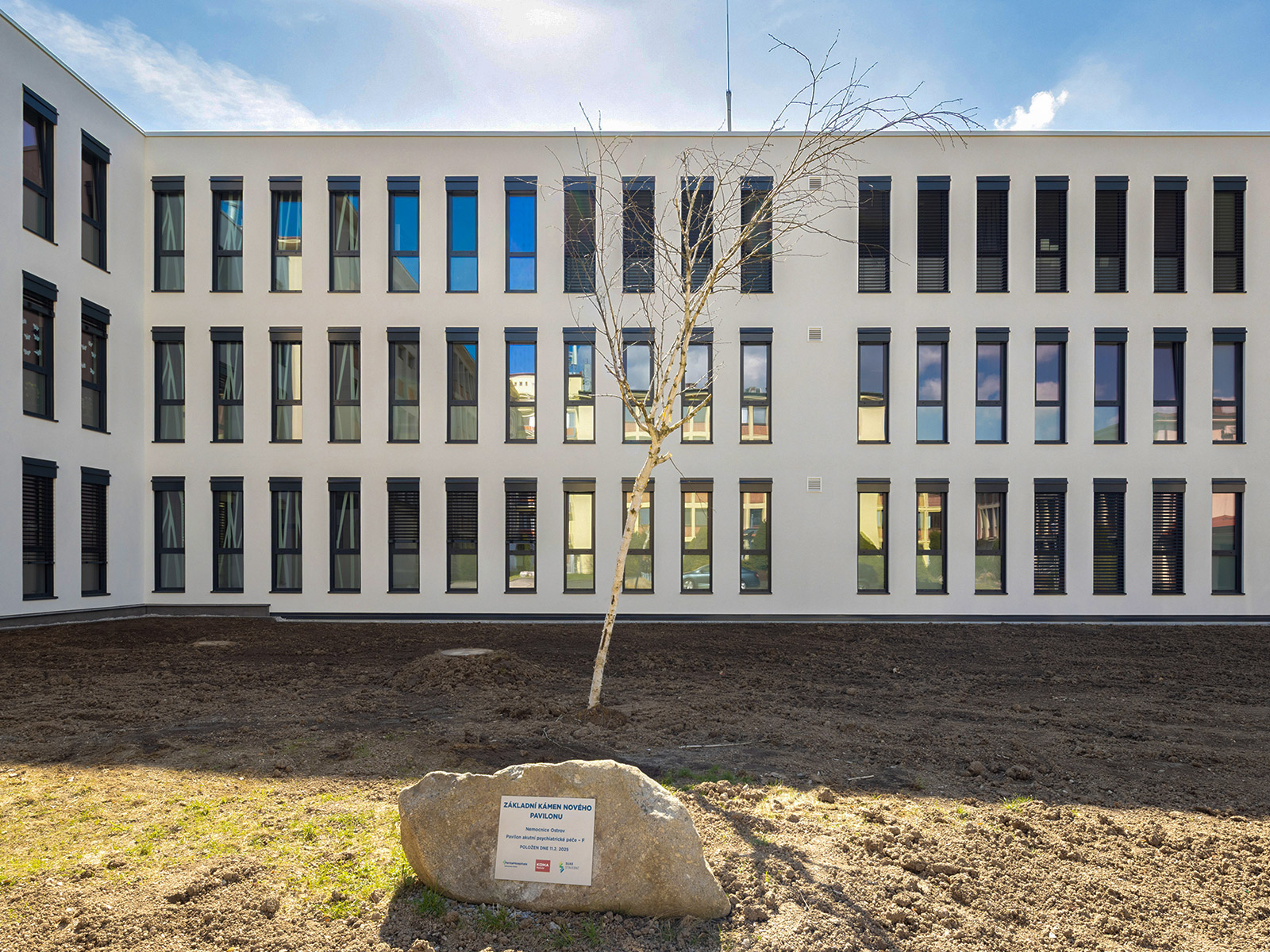

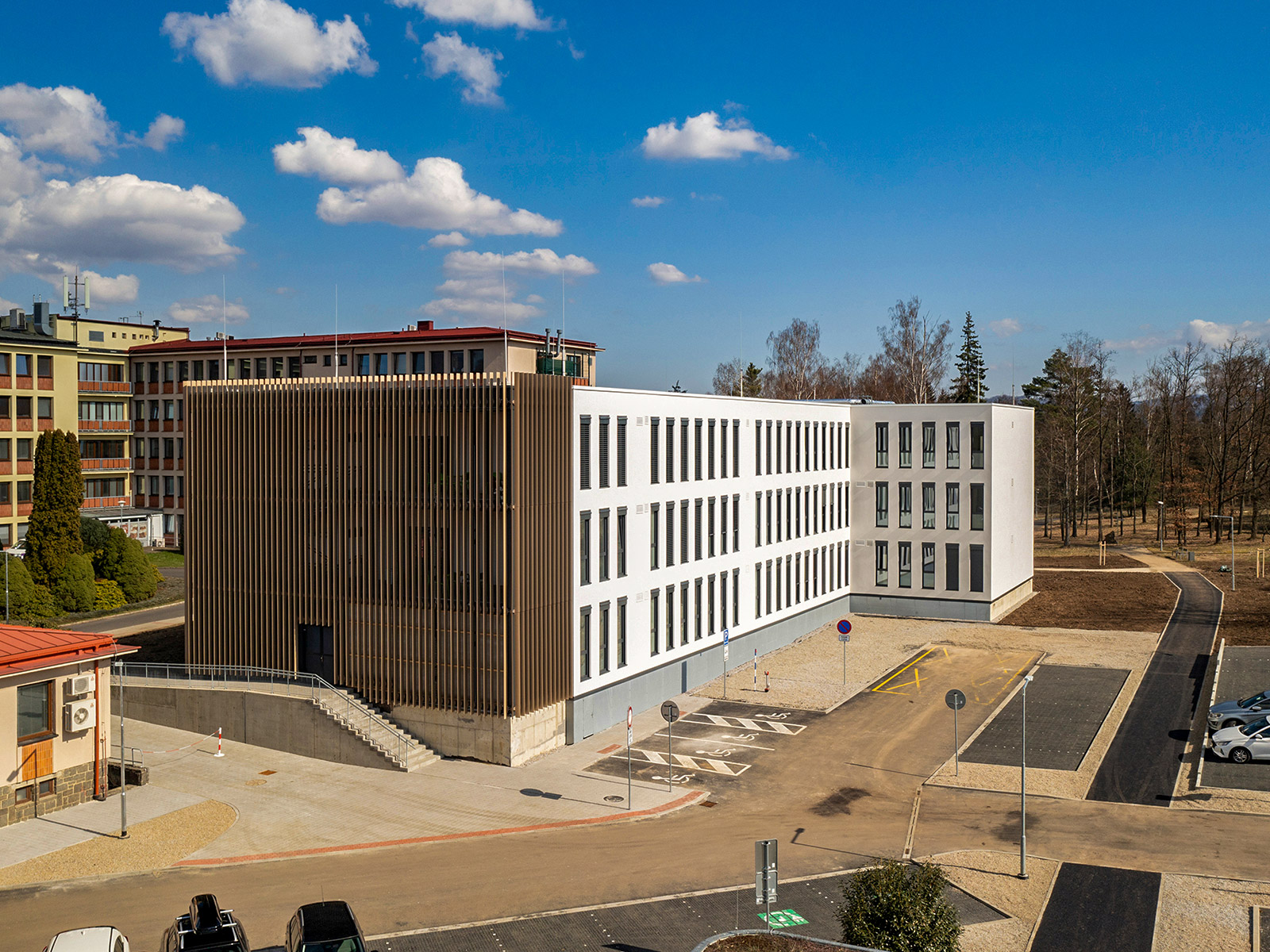

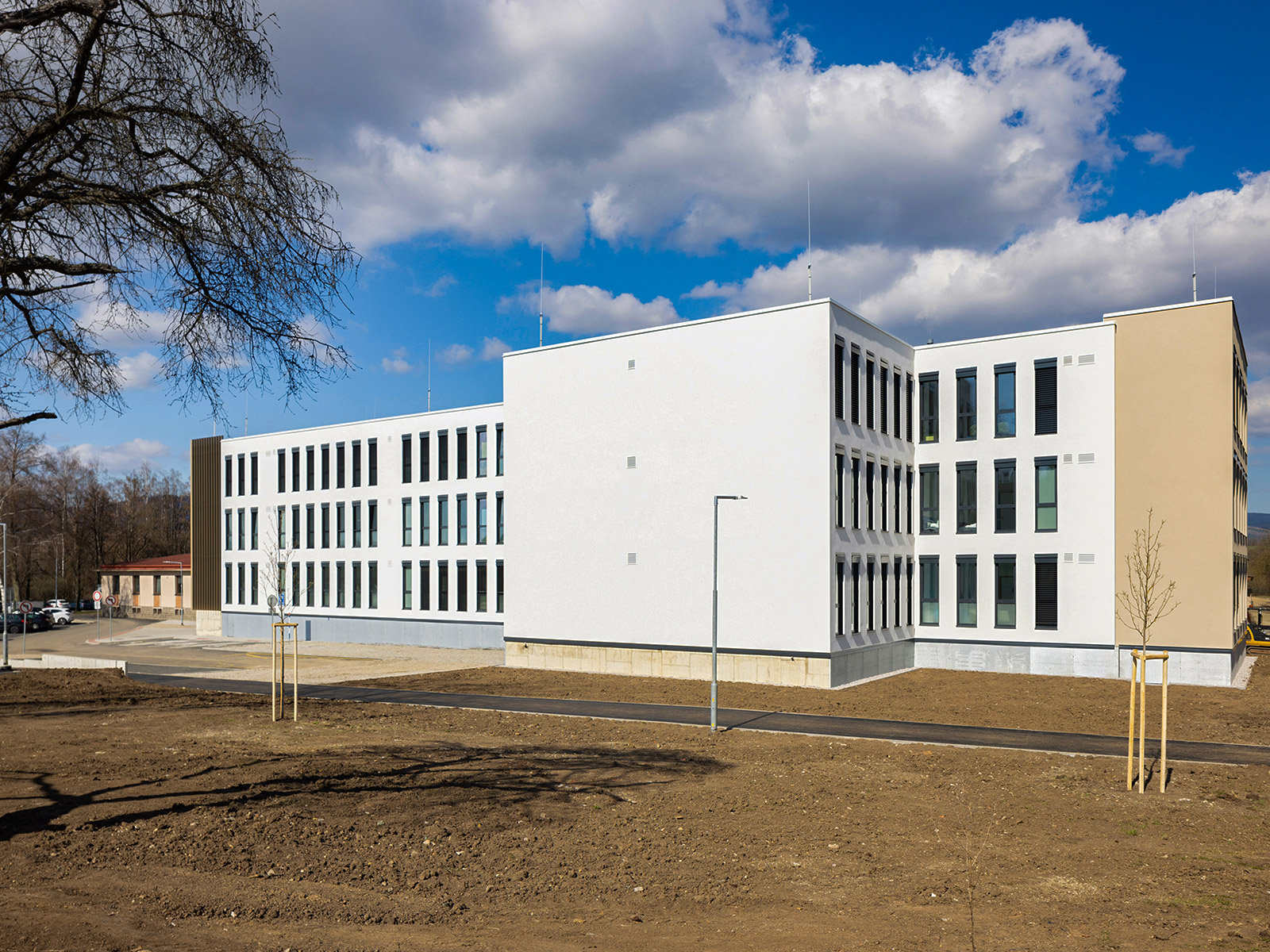

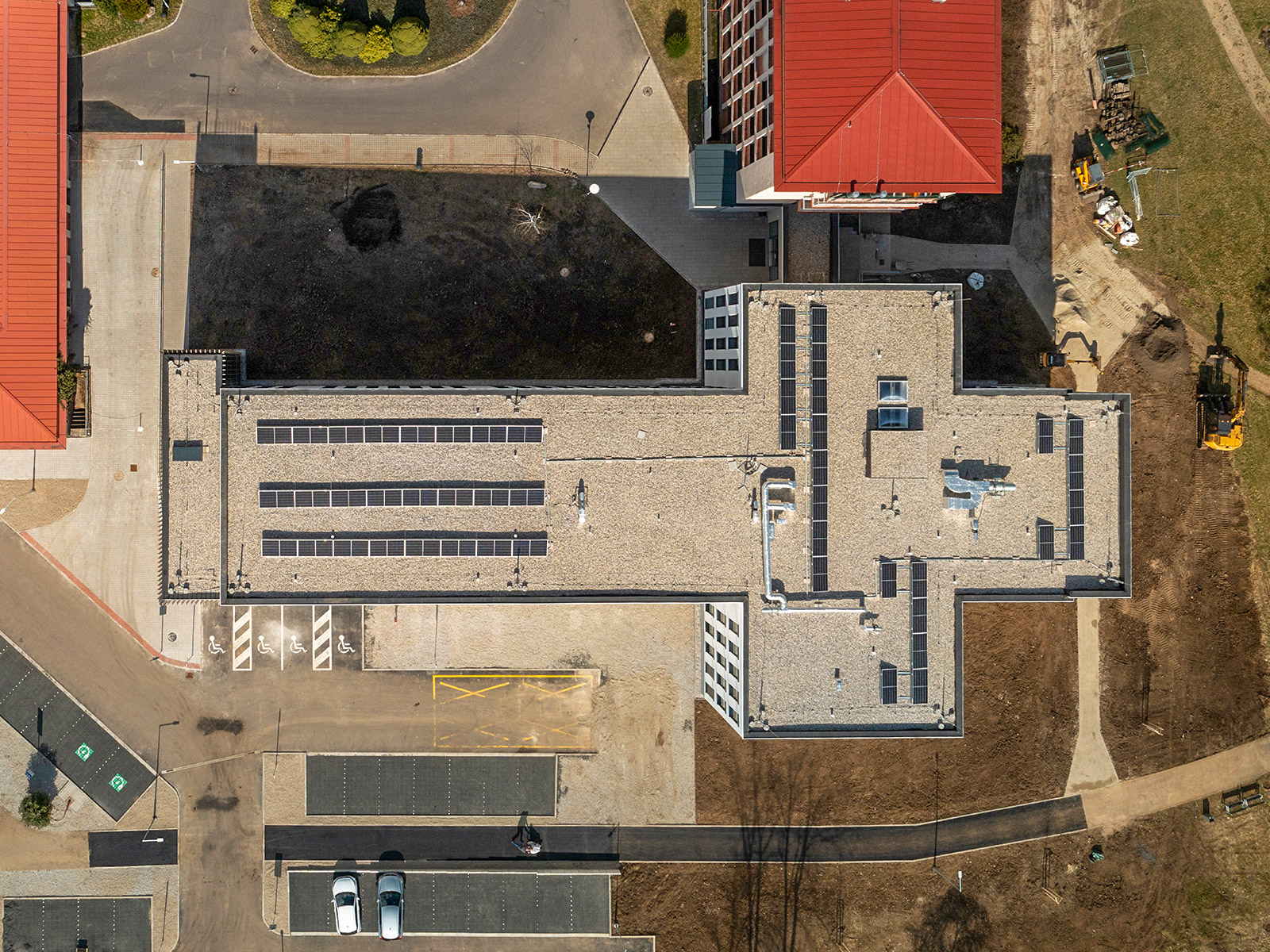

Stavba je citlivě zasazena do uzavřeného areálu a přilehlého nemocničního parku s respektem k okolní zeleni. Třípodlažní pavilon byl navržen ve tvaru kříže, což je z hlediska prostorové kompozice geniální tah – přístavba tak opticky uzavírá prostor, čímž vzniká vnitřní atrium a bezpečný chráněný dvůr. Objekt je funkčně propojen se stávajícími bloky nemocnice pomocí nového spojovacího krčku.
Komunikační srdce objektu zajišťuje napojení na hlavní chodby nemocnice, výtah a centrální schodiště. Pavilon nabízí celkovou kapacitu 75 lůžek. V 1. NP se nachází oddělení super akutní péče, ve 2. NP akutní péče a v klidnějším 3. NP jsou umístěni pacienti psychoterapie. Dispozice pamatují na vše potřebné pro komplexní léčbu: od dvoulůžkových a jednolůžkových pokojů s vlastním sociálním zázemím, přes speciálně upravené izolační a polstrované místnosti, až po tělocvičny a společné prostory pro skupinové terapie. Vstupy tvoří bezpečnostní uzavírací filtry chránící chod oddělení.

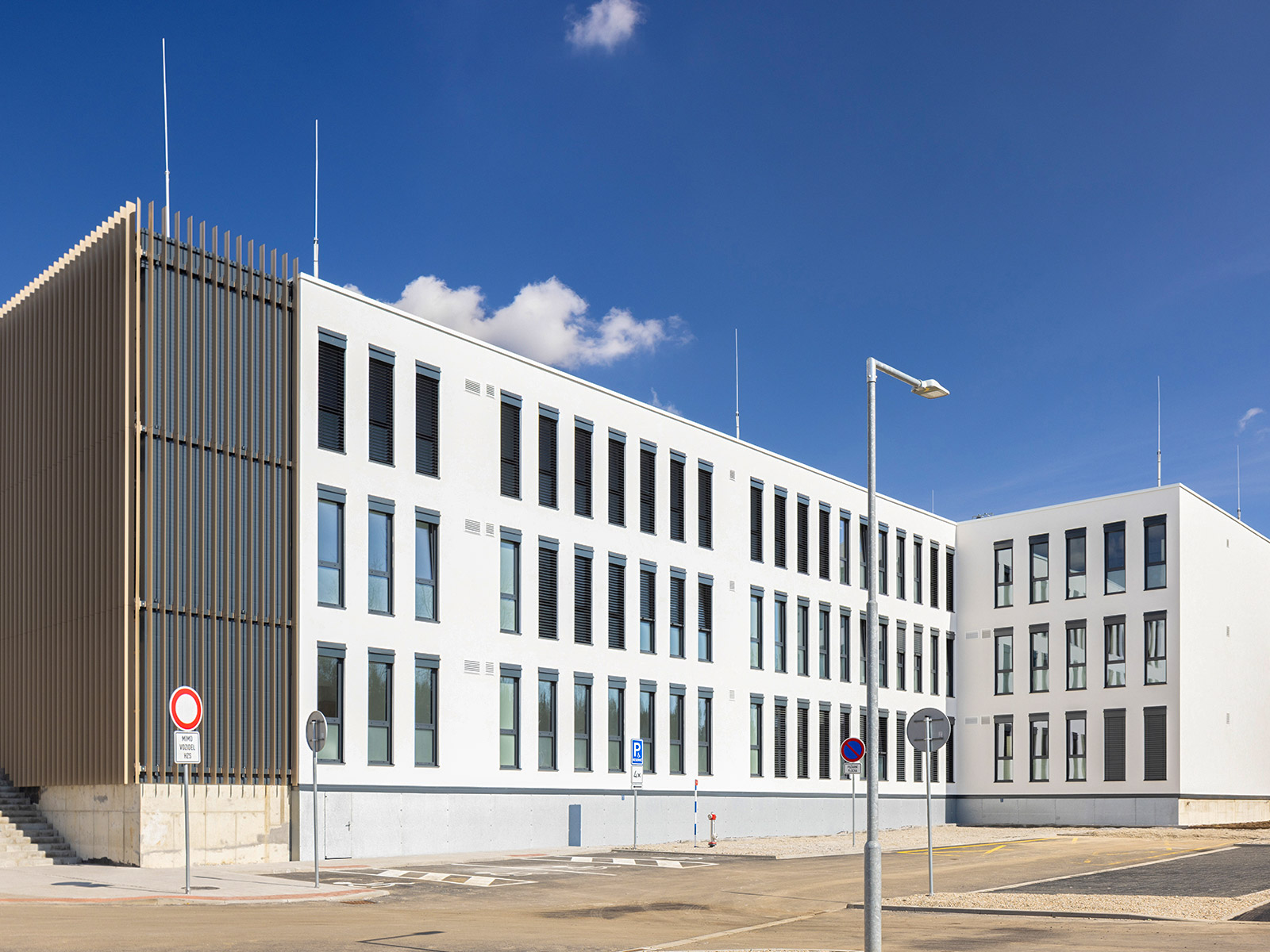

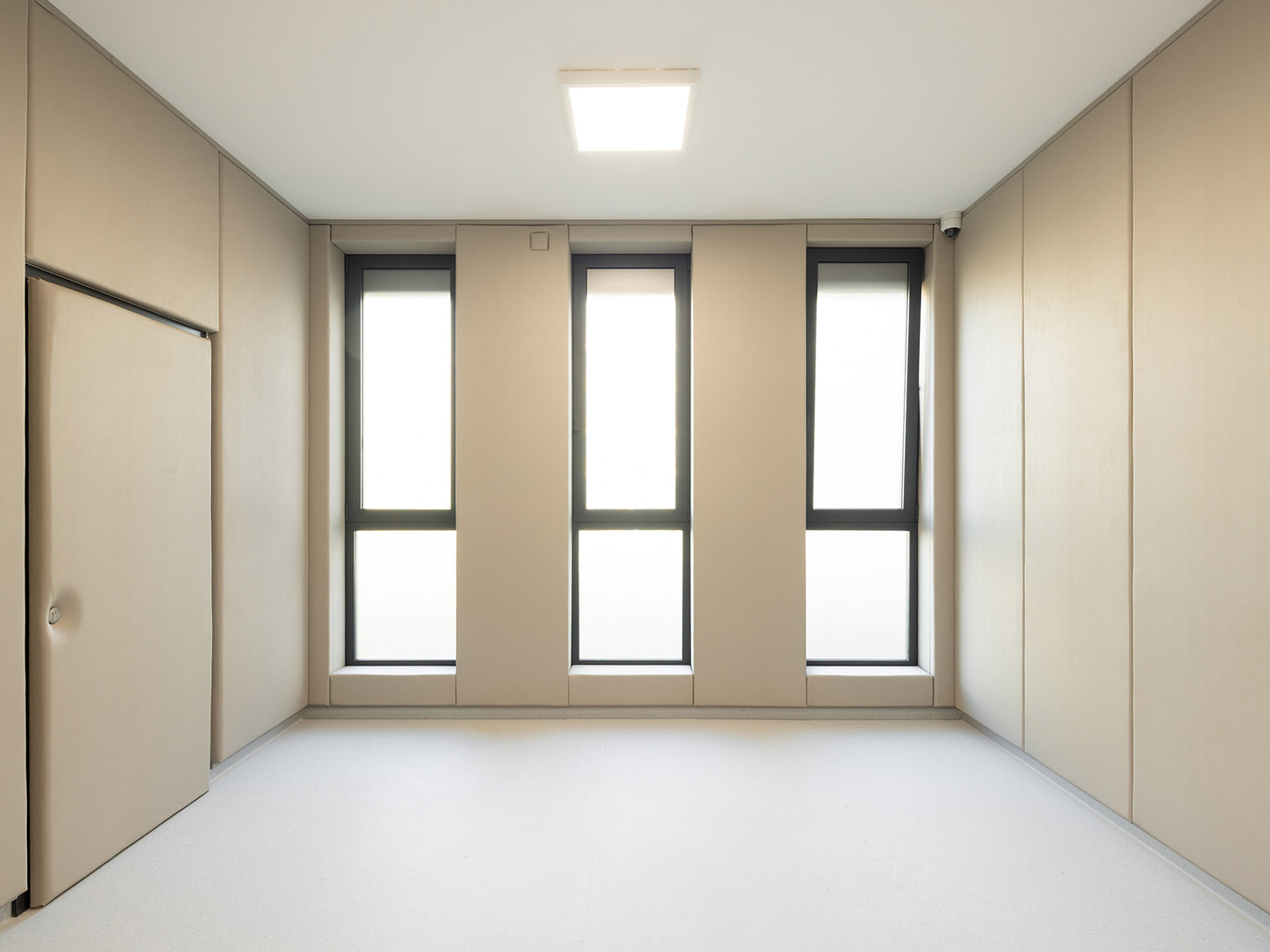

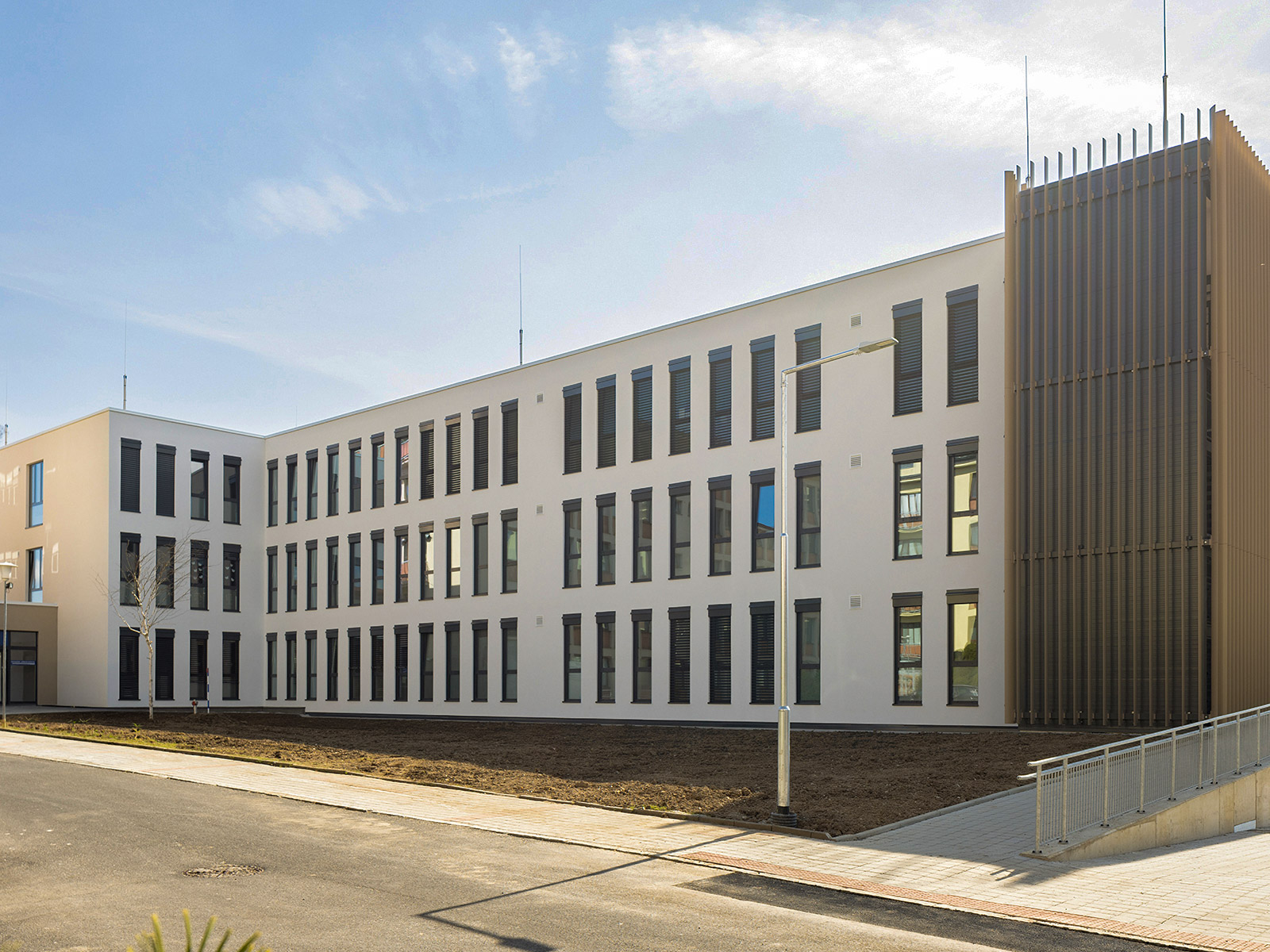

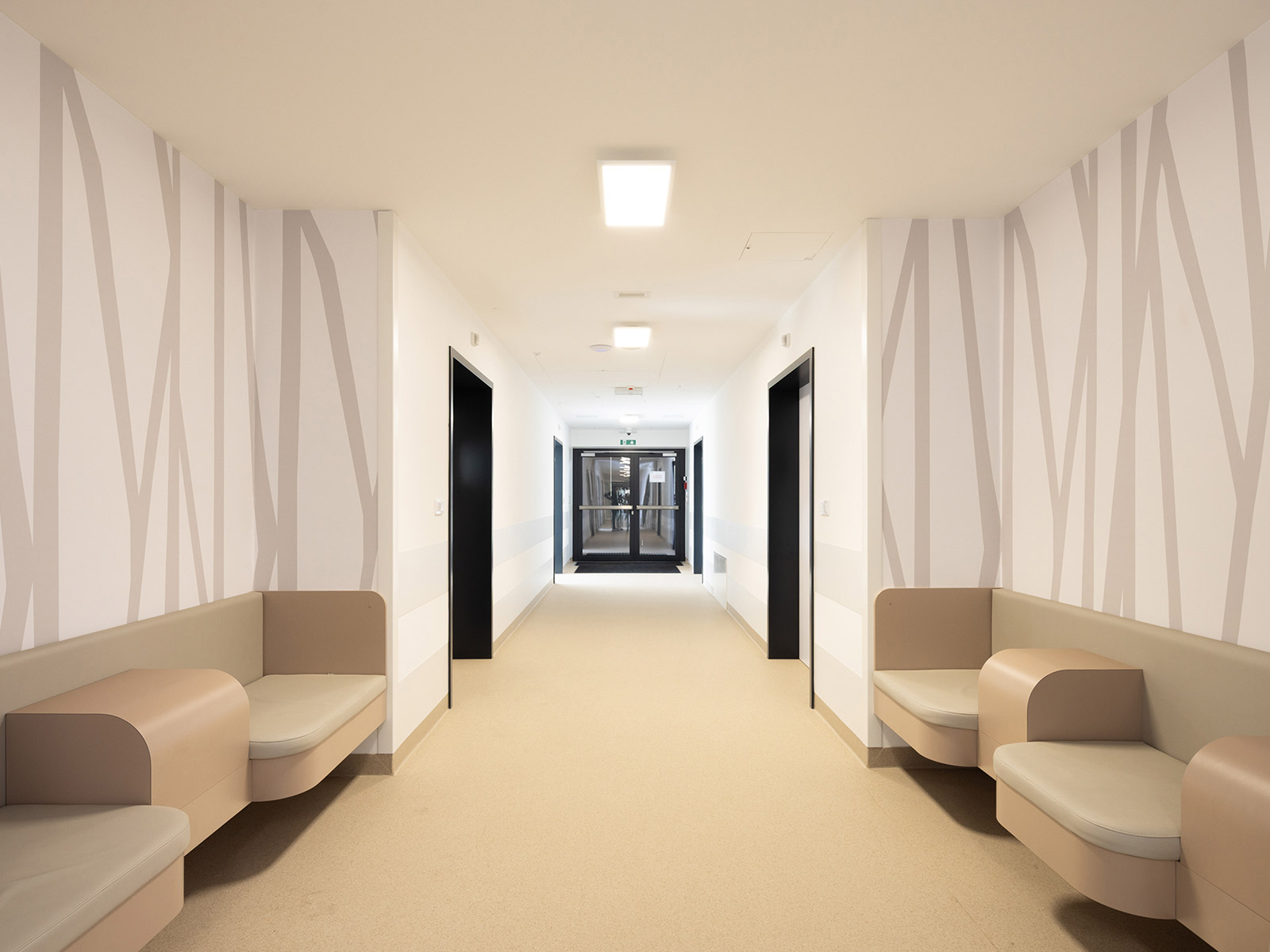

Z fotografií skutečného provedení je patrné, že interiéry byly navrženy s maximálním důrazem na uklidňující a hřejivou atmosféru. Bezpečnost pacientů je zcela nekompromisní. Okna mají bezpečnostní skla a v pokojích chybí nebezpečné výstupky k zamezení sebepoškozování.
Pavilon je technologicky vyspělý a využívá napojení na robustní infrastrukturu stávajícího areálu. Vytápění je řešeno pomocí teplovodního systému z centrální plynové kotelny, zatímco chlazení v pracovnách a ordinacích obstarávají systémy Multisplit. O nucenou výměnu vzduchu s podtlakovým větráním je postaráno v hygienických uzlech a ve speciálních místnostech bez přirozeného světla (např. místnosti pro světelnou terapii). Samozřejmostí je chytrá elektroinstalace pro nouzové volání, požární bezpečnost a přístupové systémy pro personál.
Hodnocení poroty
Čestné uznání poroty bylo uděleno za promyšlené a efektivní projektové řešení inspirativního příkladu využití modulární výstavby, která významně přispěla k rychlé a kvalitní realizaci stavby a k vytvoření důstojného prostředí pro pacienty i zdravotnický personál.
Předání ceny
Fotogalerie
Na otázky odpovídá
hlavní projektant
petit atelier s.r.o.
Jak složité je z modulárního systému navrhnout stavbu na míru požadavkům zdravotnického zařízení?
Řekl bych, že je nutné zkombinovat dva přístupy – obecný návrh zdravotnického zařízení, což je už samo o sobě poměrně komplikovaná disciplína, a specifika modulární výstavby. U modulární výstavby klademe maximální důraz již ve fázi studie na to, aby moduly byly efektivně rozvrženy uvnitř dispozice tak, aby bylo možné realizovat maximální míru prací v dílně a co nejvíce snížit procento nutné kompletace na místě stavby. Tomu odpovídá i koncepce rozvržení prostor v objektu, kdy hledáme jejich optimální rozdělení v dispozici.
Museli jste moduly nějak upravovat nebo přizpůsobovat?
Modulární stavby nepracují s unifikovanými výrobky, ale naopak moduly jsou vyráběny přesně na míru požadavkům stavby a její dispozice. Způsob uvažování nad modulární stavbou je tedy přesně opačný – to znamená, že moduly jsou zde od toho, aby nám pomohly řešit naše požadavky, nikoli abychom se my přizpůsobovali nějakému typovému prvku. Modulární stavba má určitá omezení, která je nutné respektovat, a to zejména rozměrové limity spočívající v přepravitelnosti modulů z výrobního závodu na místo stavby. Důležité je také brát v potaz možnosti sestavování stavby na místě, a to zejména s ohledem na manipulaci s moduly jeřábem. V našem případě jsou použity moduly výšky 3,65 m a šíře v základním rozměru 2,9 m až po maximální rozměr 3,6 m. Na délku jsme použili moduly různých rozměrů. V principu se dá ale říct, že každý modul byl přesně definován a měl své jednoznačné místo uvnitř objektu, takže se jednalo o velmi přesnou skládačku.
Kdo přišel s návrhem na modulární systém nemocnice?
Investor měl již od prvního jednání představu o tom, že chce využít modulární konstrukční systém, takže prvotní impuls přišel od něj.
Je nějaká jiná nemocnice realizovaná podobným způsobem?
Ano. Jako předloha pro rozhodování investorovi nepochybně sloužil areál Karvinské hornické nemocnice, kde jsou dva bloky realizované modulární technologií, přičemž první z bloků postavených v Karvinské hornické nemocnici jsme shodou okolností projektovali v našem ateliéru. Zároveň se jedná i o první modulární nemocnici postavenou v Česku.
Jakou formou probíhalo výběrové řízení na projektanta a na zhotovitele stavby?
Na projektanta stavby nás přímo oslovil investor. Předpokládám, že pro něj byla důležitá naše předchozí reference z Karviné a pochopitelně i reference karvinského investora. Na zhotovitele stavby bylo vyhlášeno klasické výběrové řízení, protože součástí investice bylo využití i dotačních financí, takže se jednalo o veřejnou zakázku na zhotovitele stavby tak, jak ji známe z jiných realizací veřejných zadavatelů.
Jaká byla kritéria? Bylo v zadání na zpracovatele projektové dokumentace navrhnout modulární stavbu?
Ano, investor již od začátku měl jasnou představu o tom, že se bude jednat o modulární stavbu.
V jakém stupni kompletace byly moduly na stavbu přivezeny?
Cílem je přivézt moduly na stavbu v maximální možné míře kompletace. U nezdravotnických staveb se může jednat o prefabrikaci až 95 % činností. Ale u zdravotnické stavby, která má poměrně hodně specifik a navíc v tomto případě šlo o stavbu s podlahovým vytápěním, které je třeba realizovat ve velké míře až na místě stavby, bych odhadl míru prefabrikace minimálně na úrovni 70 %.
Jak dlouho trvala výroba modulů, než se mohly přivézt na stavbu?
U takto velké stavby běžně počítáme s tím, že celá výroba modulů začíná u zhotovitele vypracováním výrobní dokumentace, která trvá minimálně dva měsíce. Následně se rozbíhá cca dvouměsíční období pro nákup materiálu a profesí. V okamžiku, kdy je vše pro výrobu zajištěno, trvá výroba na výrobní lince, řekněme, další dva měsíce. Poté jsou již moduly převáženy, během cca jednoho týdne je sestaveno každé podlaží na místě stavby a následně jsou realizovány činnosti spočívající v kompletaci a propojení modulů – a pochopitelně u naší stavby i v realizaci prací, které nemohly být provedeny ve výrobním závodě, což zabere další dva až tři měsíce. Následně je možné dílo prakticky ihned užívat.
Mezi zahájením projektování a kolaudací stavby uplynuly jen dva roky a tři měsíce. Co je podmínkou takové rychlosti?
Nepochybně je potřeba zmínit, že během inženýrské činnosti jsme nenarazili na žádnou časově náročnou překážku. Určitě je také třeba říci, že za tímto časovým úspěchem stojí spousta odborné práce všech kolegů, kteří se na projektu podíleli.
Jak bylo připravené zadání a požadavky nemocnice?
Požadavky nemocnice a zadání byly na úvodu poměrně jednoznačné – měli jsme stavět rehabilitační pavilon. Poměrně rychle po vypracování první verze studie však bylo rozhodnuto, že se musí kompletně změnit strategie rozvrstvení prostor v areálu nemocnice a nový blok tak místo rehabilitačního získá zcela jinou náplň, a to psychiatrickou. Studie tedy musela být kompletně přepracována pro potřeby nového účelu využití a následně již proces běžel, řekl bych, standardním režimem.
Jak byste hodnotili jednotkovou cenu necelých 15 000 Kč/m³?
Myslím si, že se jedná o velmi adekvátní cenovou hladinu, a to zejména s ohledem na rychlost výstavby a s tím spojenou možnost velmi rychle zahájit využívání nově vzniklých prostor, což je ve zdravotnictví velké plus. Současně je třeba zdůraznit, že zatížení celého areálu nemocnice negativními vlivy staveniště bylo časově výrazně kratší než v případě konvenčních stavebních technologií.
Co všechno bylo v ceně zahrnuto? I úprava okolí či základní interiér pevně spojený se stavbou?
V ceně bylo kromě hlavního stavebního objektu, jeho suterénních prostor a založení zahrnuto i vytvoření přístupových komunikací do atria pro potřeby zásahu hasičů, nové zpevněné plochy a parkovací místa za pavilonem i přilehlé úpravy okolí navazujícího parku. Dále veškerá nezbytná infrastruktura včetně přeložek kolizních areálových sítí. Uvnitř objektu byl v ceně i mobiliář pevně spojený se stavbou – to znamená kuchyňky, vestavěné skříně a další mobiliář navržený do stavby.
Jak jste spokojen s výsledkem?
Za nás je výsledek překonávající očekávání. Co je ale pro nás důležité, je pochopitelně to, jakým způsobem vnímá dokončené dílo investor a klienti, kteří v něm pobývají. Z jejich strany zatím zaznívaly pouze velmi pozitivní ohlasy.
Udělal byste něco jinak?
Samozřejmě. Jako každý kreativec bych napodruhé všechno udělal jinak. Co by se ale určitě nezměnilo, je realizace modulární technologií, která umožnila realizovat dílo v bezprecedentních termínech. Řekl bych, že nejdůležitější pro každého kreativce je umět ve správný okamžik přestat dělat změny, dílo dokončit v podobě, ve které bude plně funkční, a tím umožnit realizaci v čase i v kvalitě. U modulární stavby toto platí dvojnásob.
