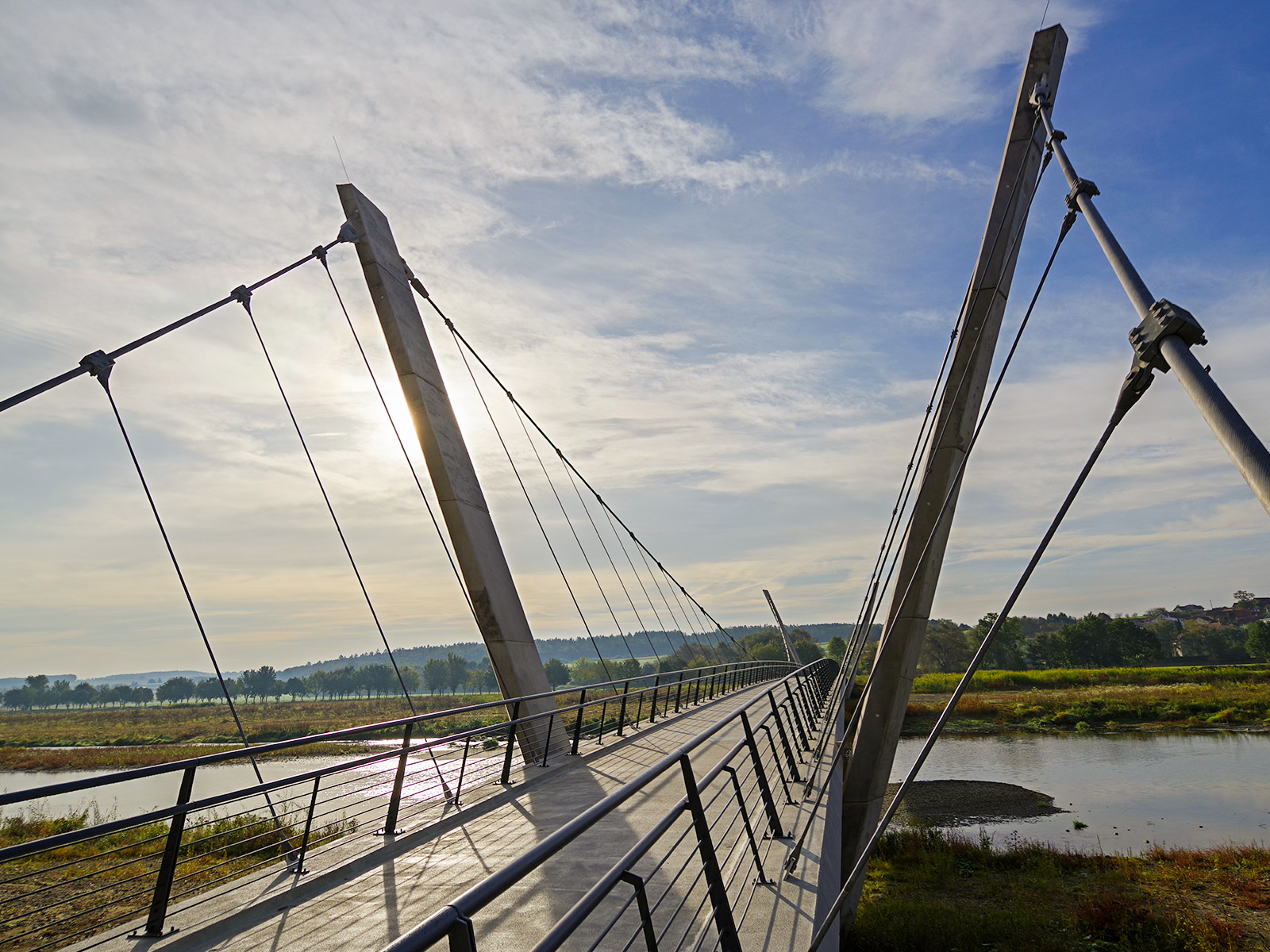

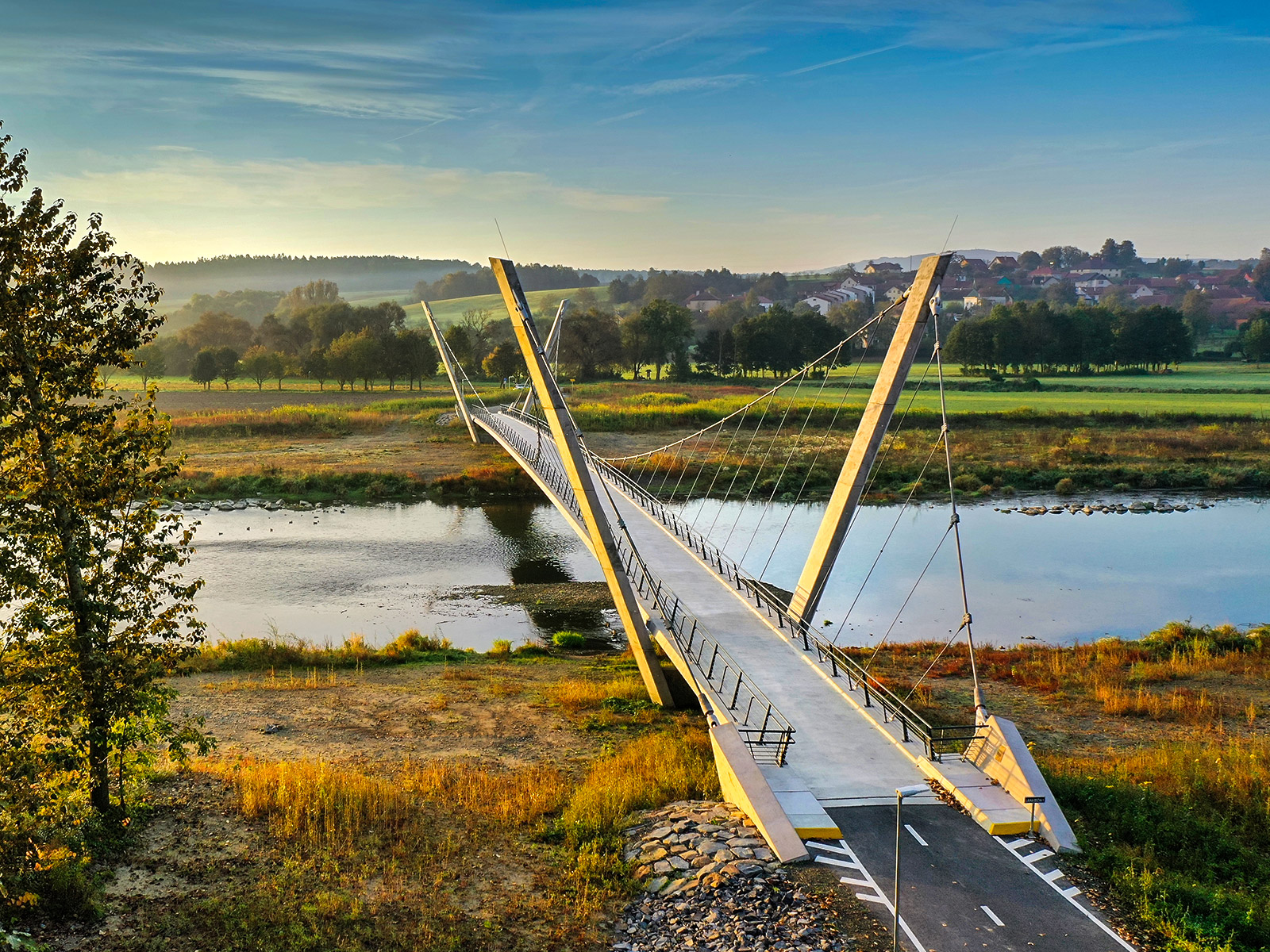

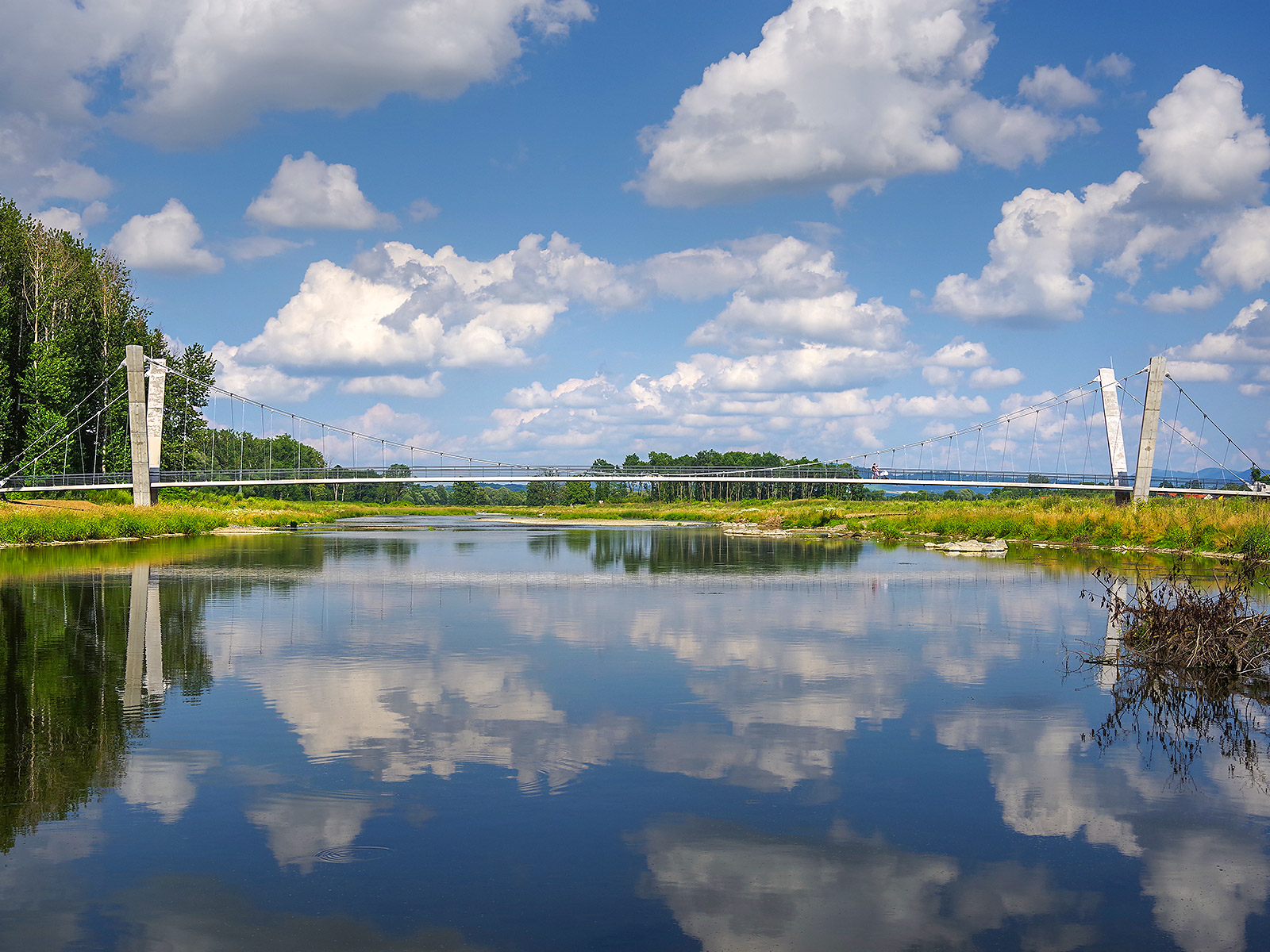

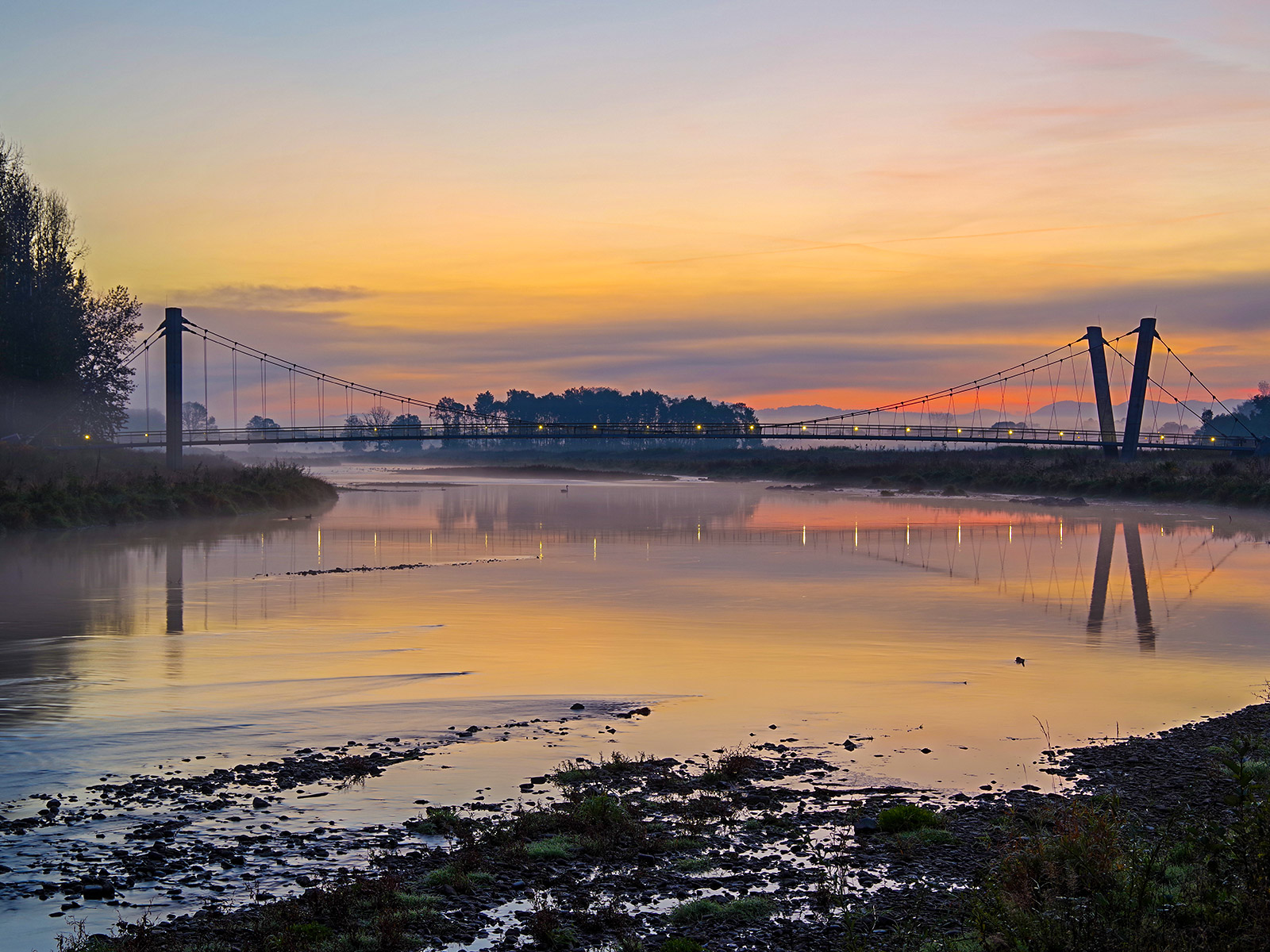

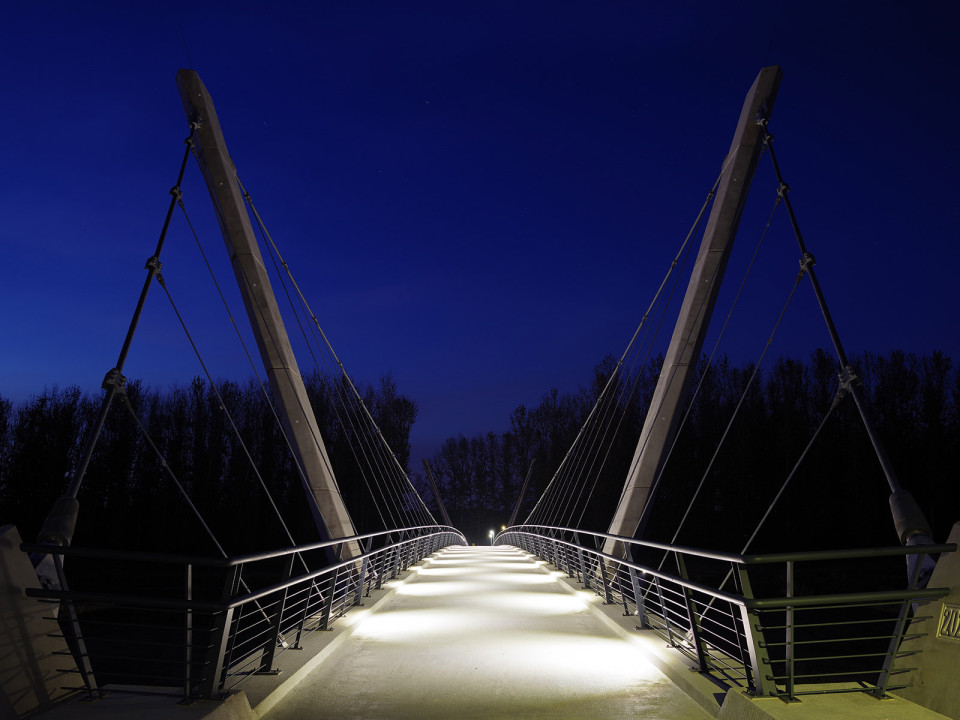

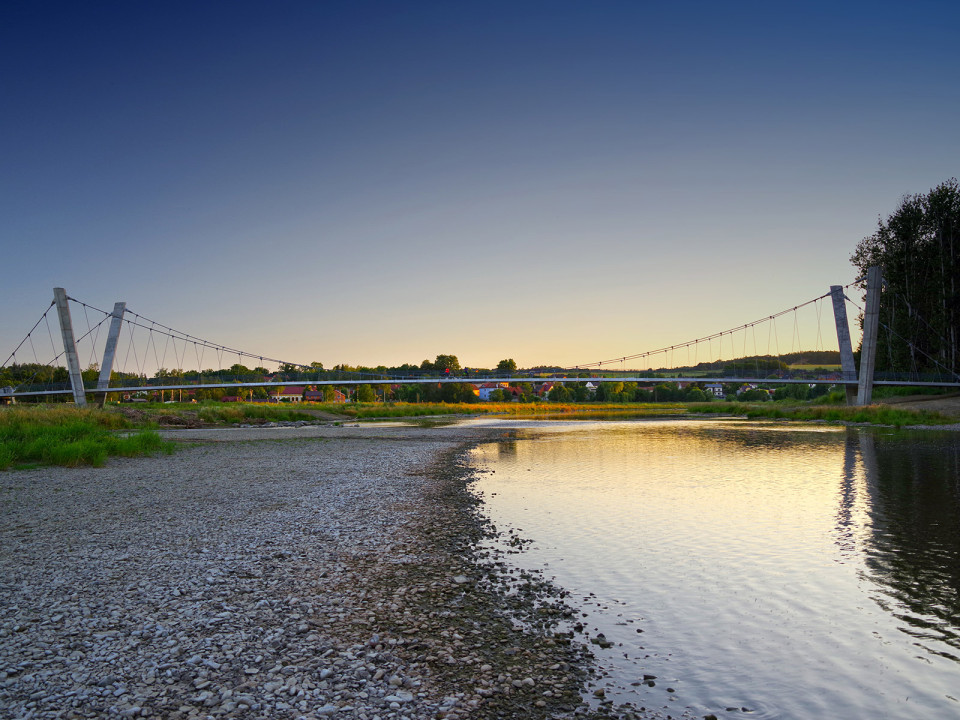

Cyklostezka a lávka přes Bečvu

Čestné uznání

V korytě říční nivy v katastru obcí Ústí a Černotín v Olomouckém kraji se podařilo vybudovat za velmi příznivou cenu vzhledově i funkčně zdařilou dopravní infrastrukturu, která je součástí významné „Cyklotrasy č. 50 – Cyklostezka Bečva“. Přes řeku Bečvu převádí cyklostezku štíhlá prefabrikovaná lávka, která slouží nejen cyklistům, ale i chodcům, a přitom nebrání výhledům do krajiny.

Více o stavbě

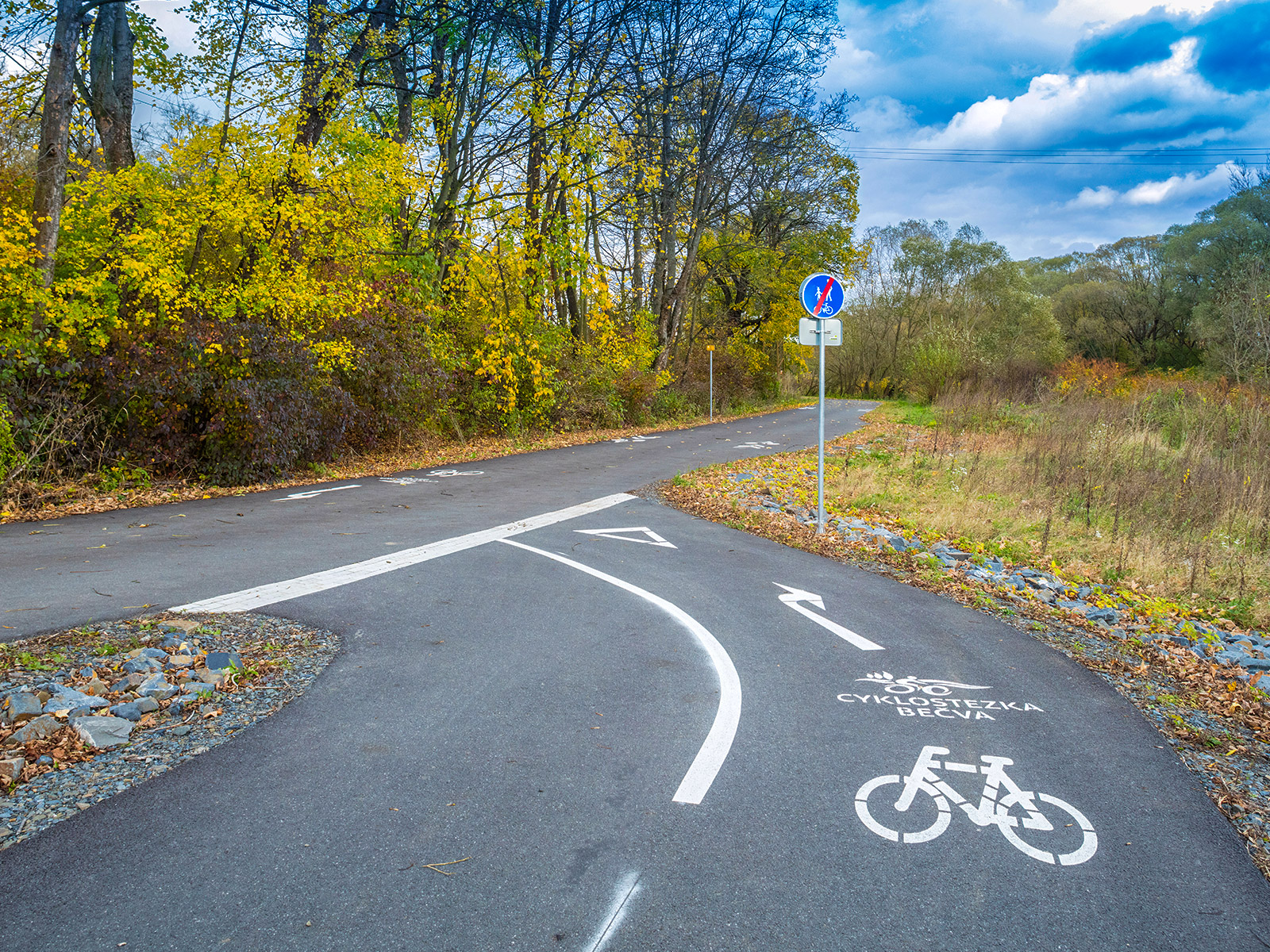

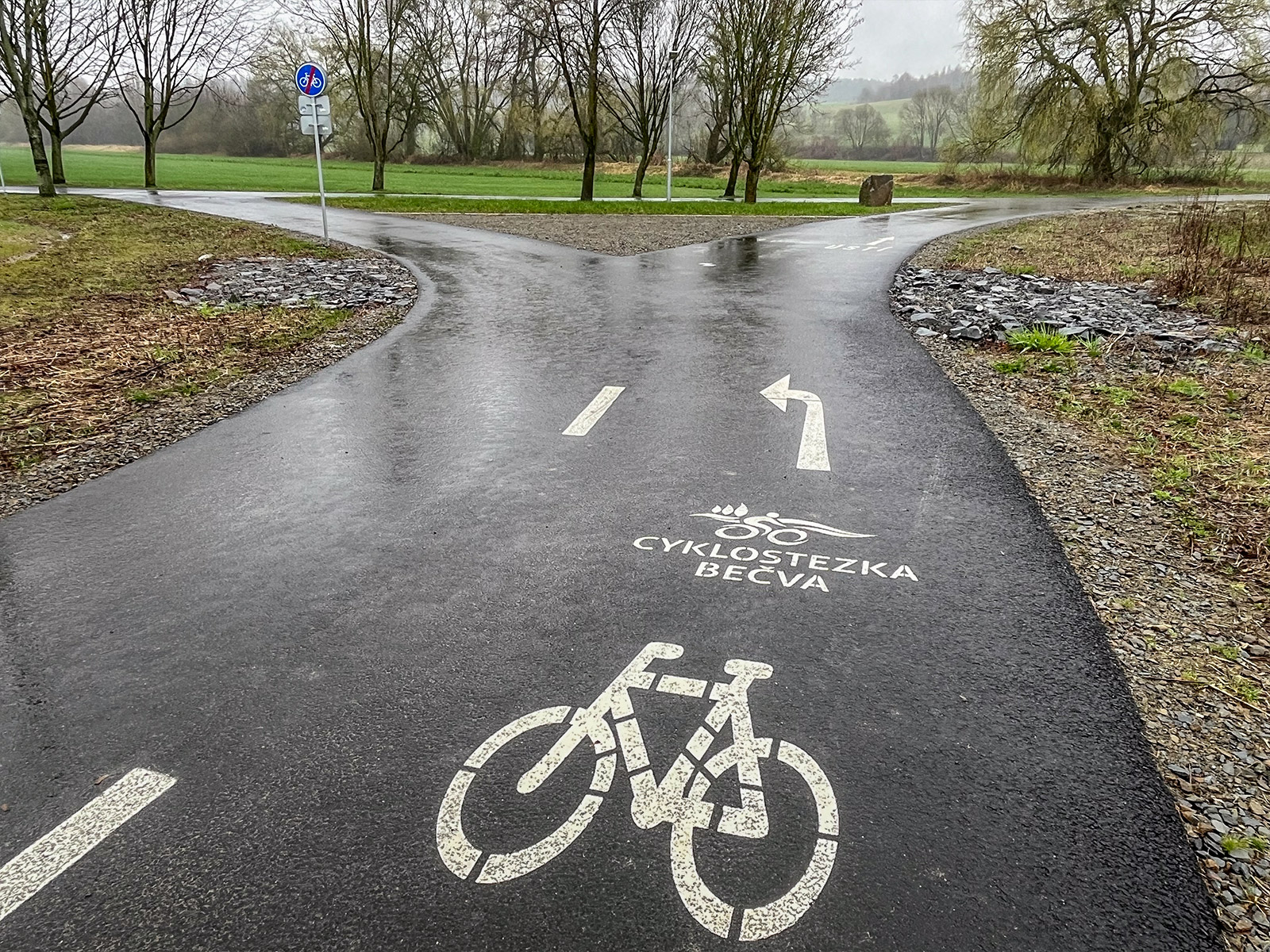

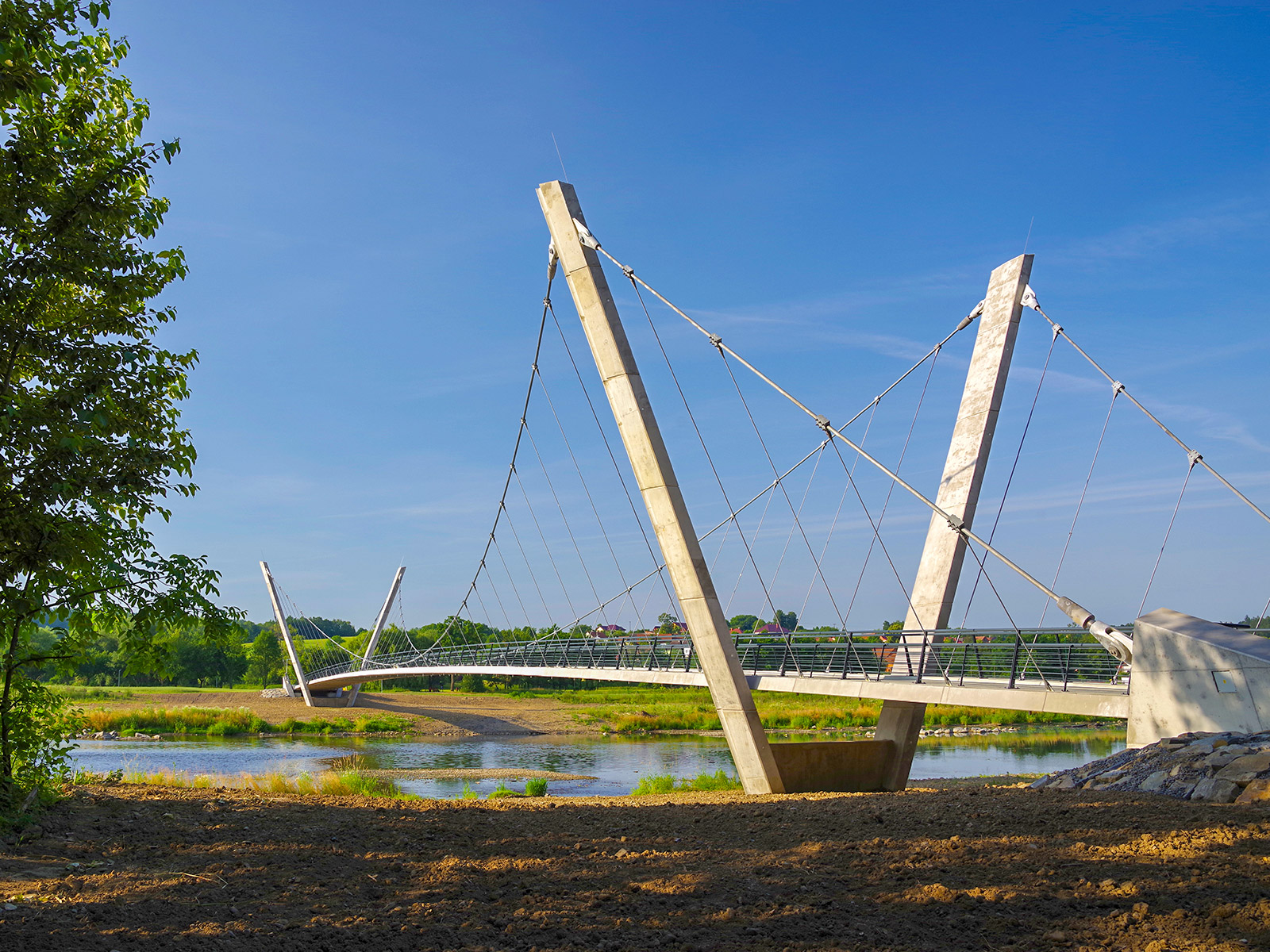

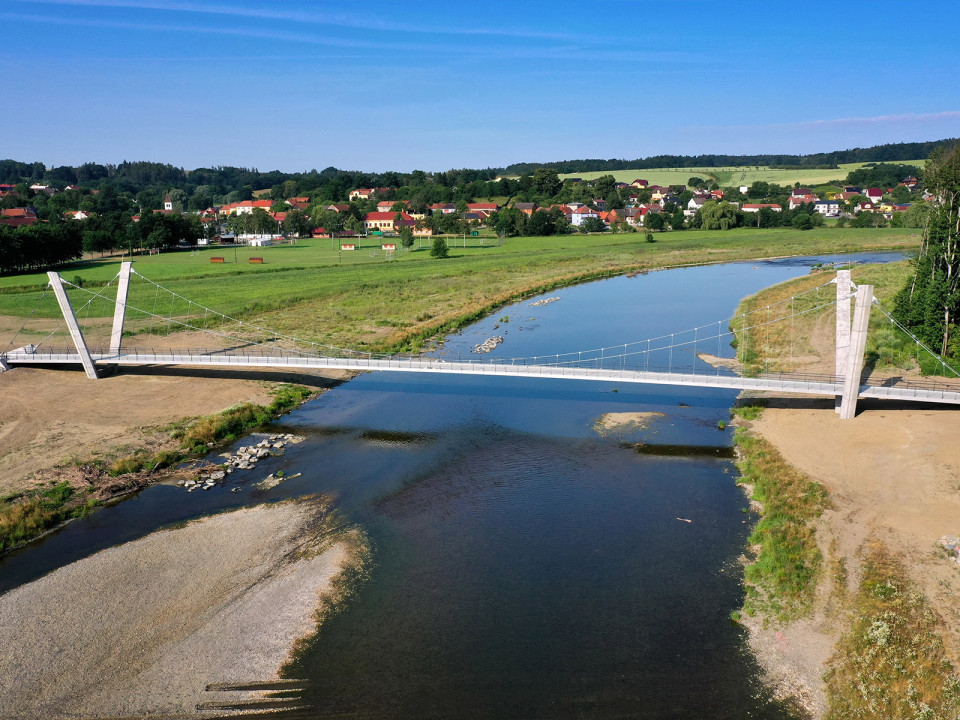

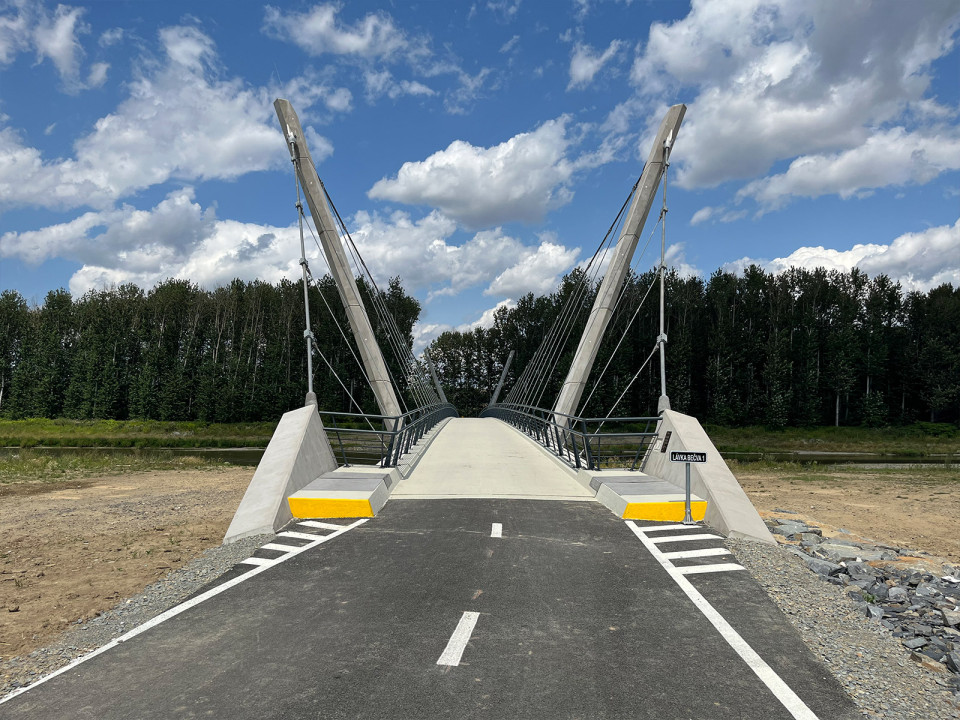

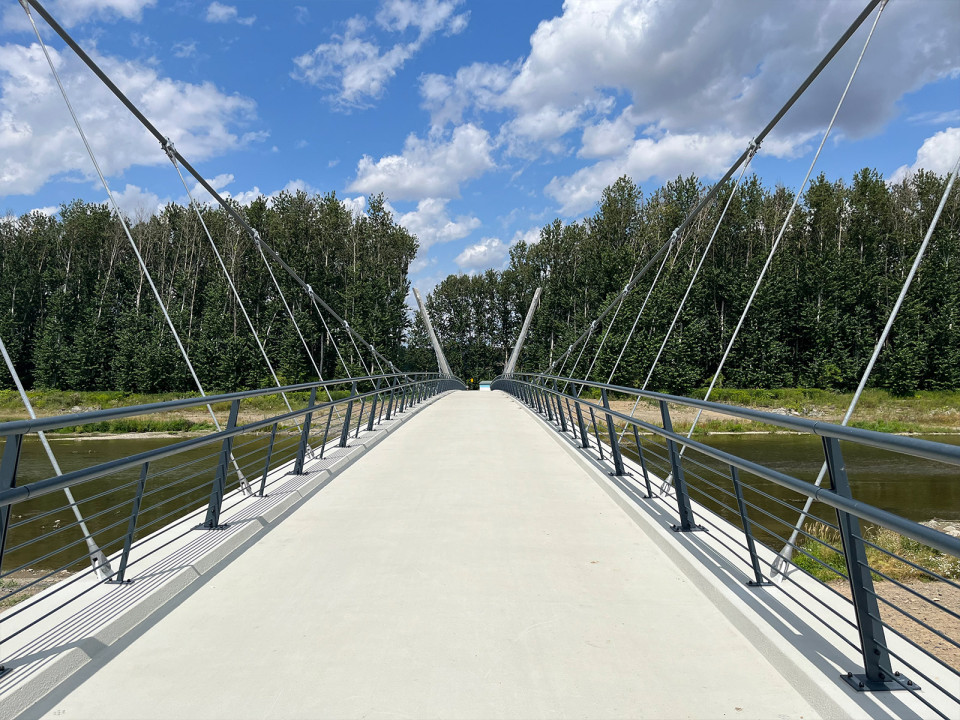

Cyklistickou komunikaci podél Bečvy tvoří několik větví o celkové délce 3,01 km, přičemž lávka přes řeku má celkovou délku 145,5 m a šířku nosné konstrukce 5,35 m. Rozpětí vysuté lávky je 15,8 + 105,0 + 15,8 m. Převážná část nové sítě je tvořena stezkami pro cyklisty s povoleným vstupem chodců. Cyklostezka Bečva je navržena jako páteřní a má šíři 4 m (osy A, C1, C2). Propojení podél Hluzovského potoka do Černotína (osa D) a do Ústí (osa E) mají šíři 3 m. Jediným úsekem, po kterém se cyklisté pohybují v režimu cyklotrasy, je účelová komunikace (osa B) délky 392 m v územně stísněných podmínkách mezi železniční drahou a řekou Bečva. Lávka má tři mostní pole. Mostovku tvoří betonové prefabrikované segmenty zavěšené prostřednictvím ocelových táhel na hlavní nosná lana. Nosná lana jsou podepřena pylony tvaru „V“ a ukotvena do kotevních bloků, které jsou součástí krajních opěr.

Parametry lávky

  • délka přemostění 135,3 m
  • délka mostu 145,8 m
  • délka nosné konstrukce 137,7 m
  • rozpětí 15,75+105,00+15,75 m
  • šířka mezi zábradlími 3,50 m
  • šířka mostu 5,24 m
  • výška mostu 5,60 m
  • stavební výška 0,40 m
  • plocha nosné konstrukce: 721,5 m2

Na otázky odpovídá

Ing. Arnold Rozehnal
Ing. Arnold Rozehnal

hlavní stavbyvedoucí

EUROVIA CZ a.s.

Co bylo na realizaci této lávky a navazujících cyklistických komunikací nejtěžší? Proč realizace trvala téměř tři roky?

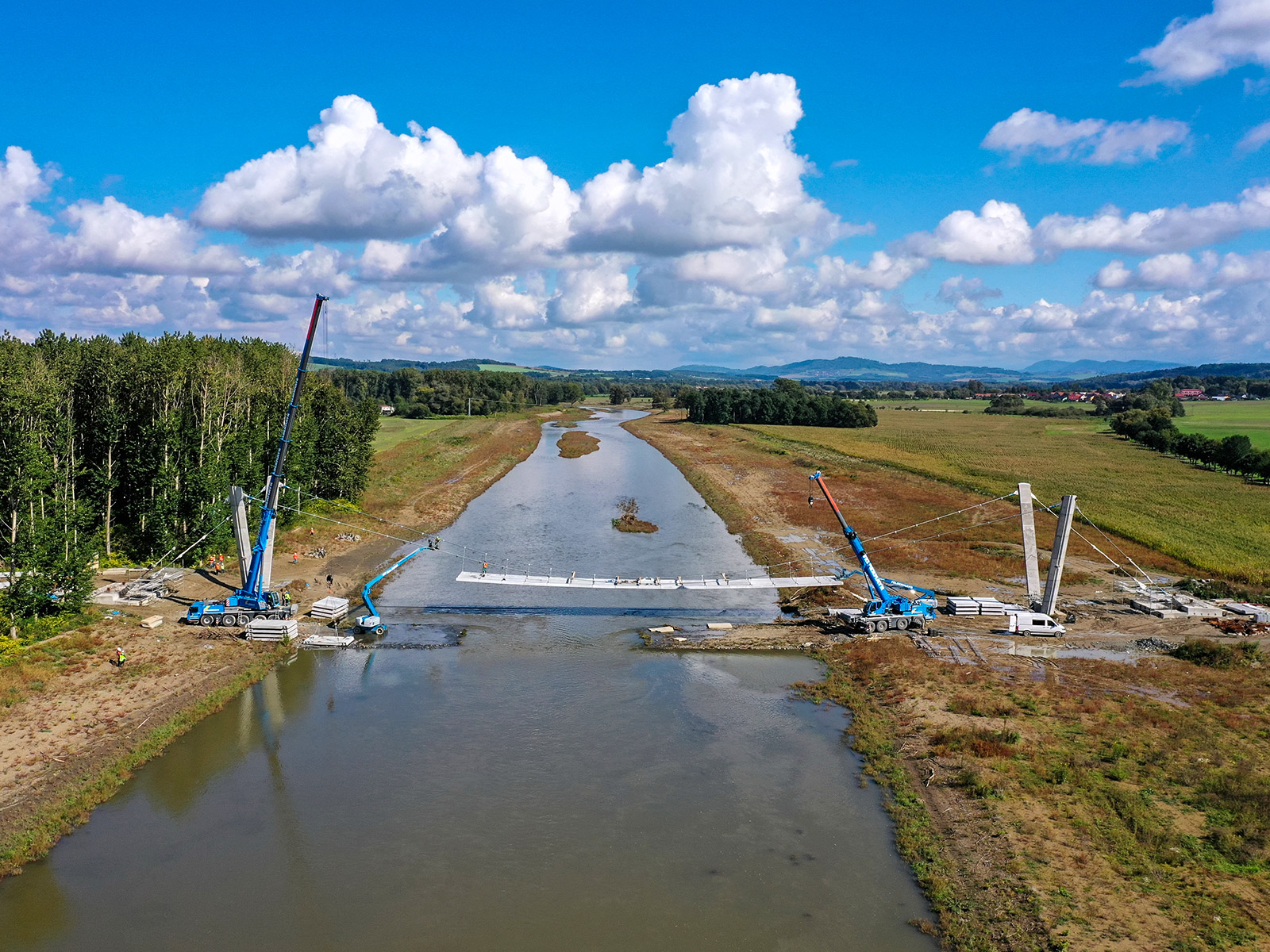

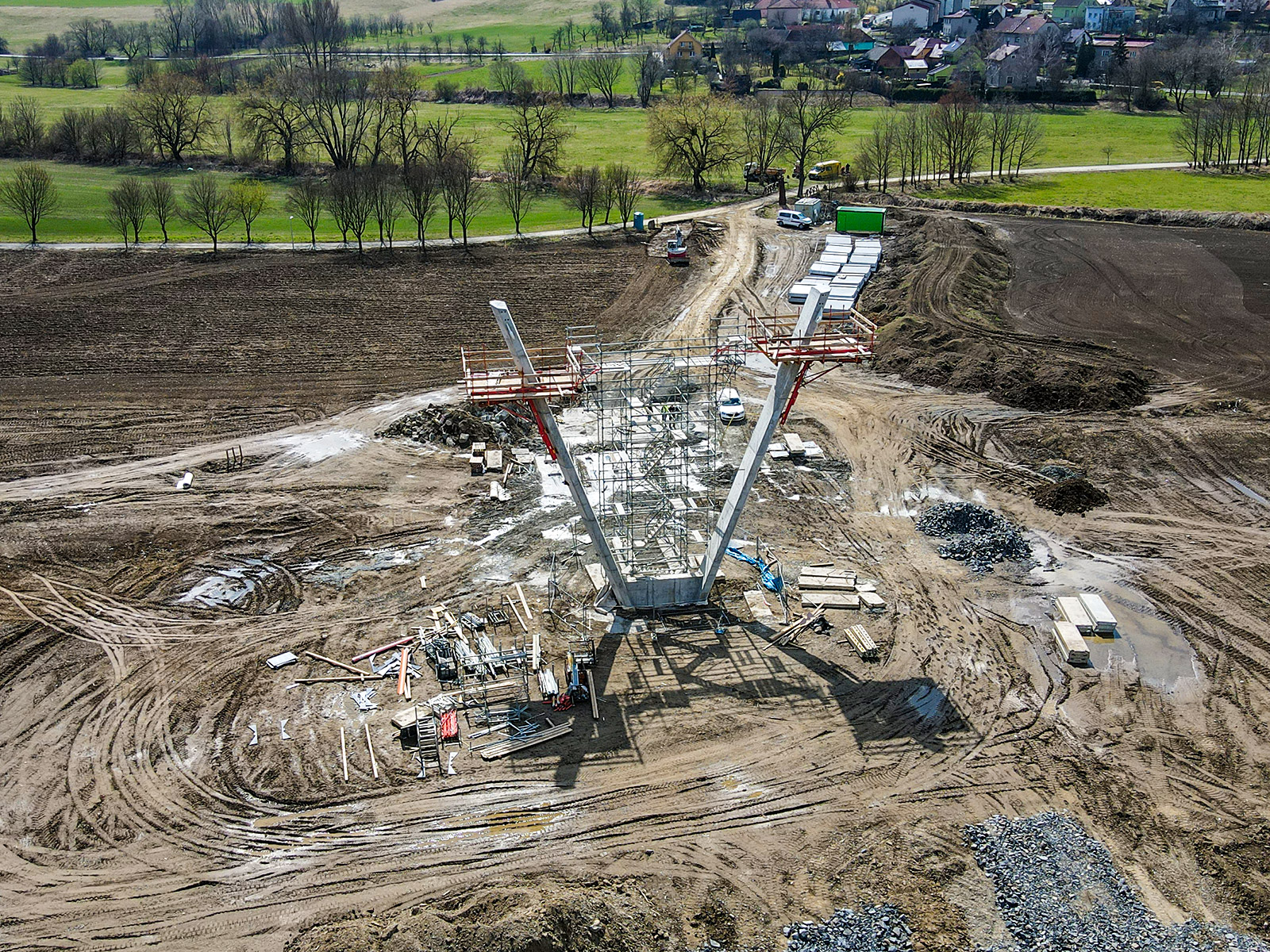

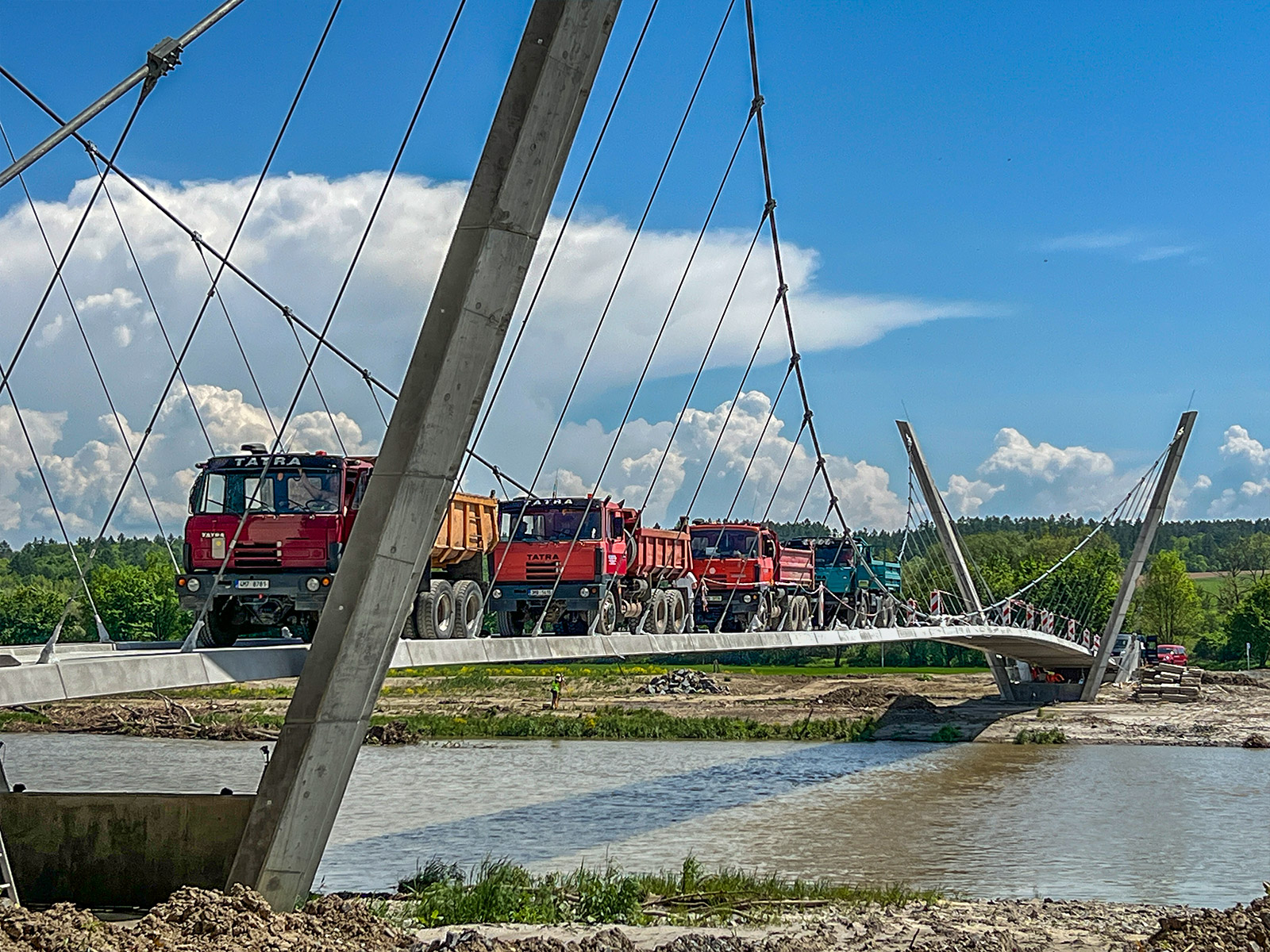

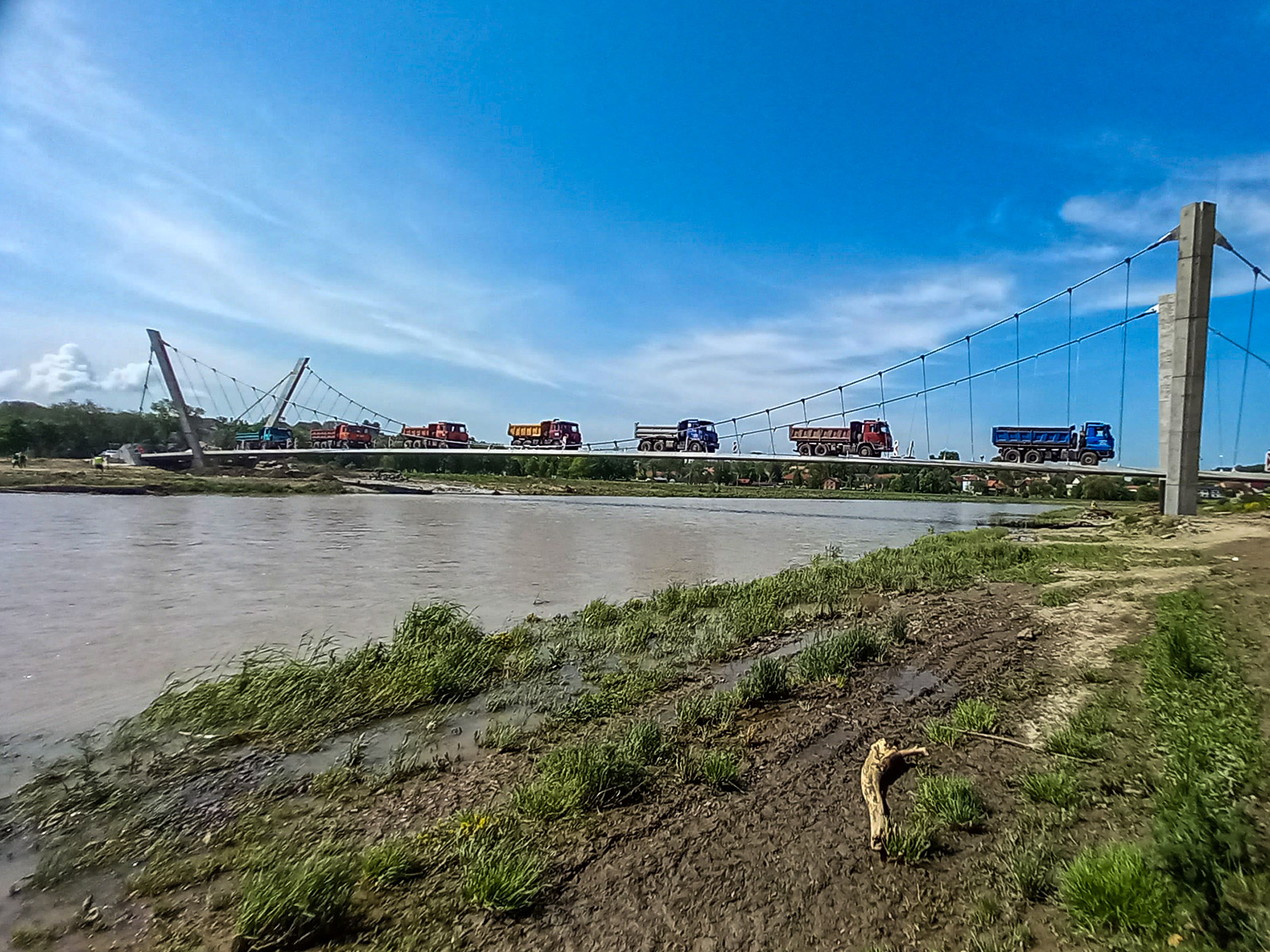

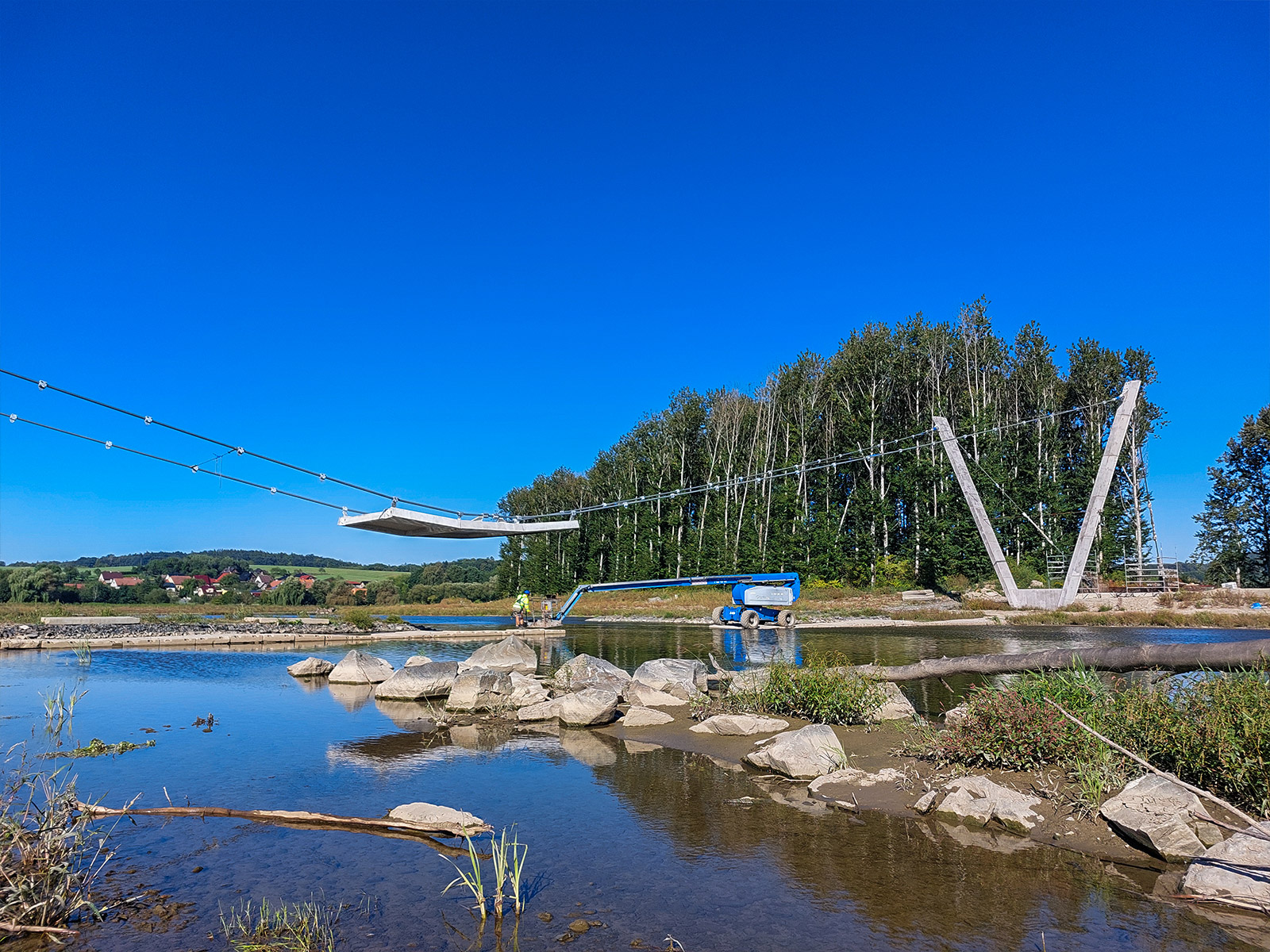

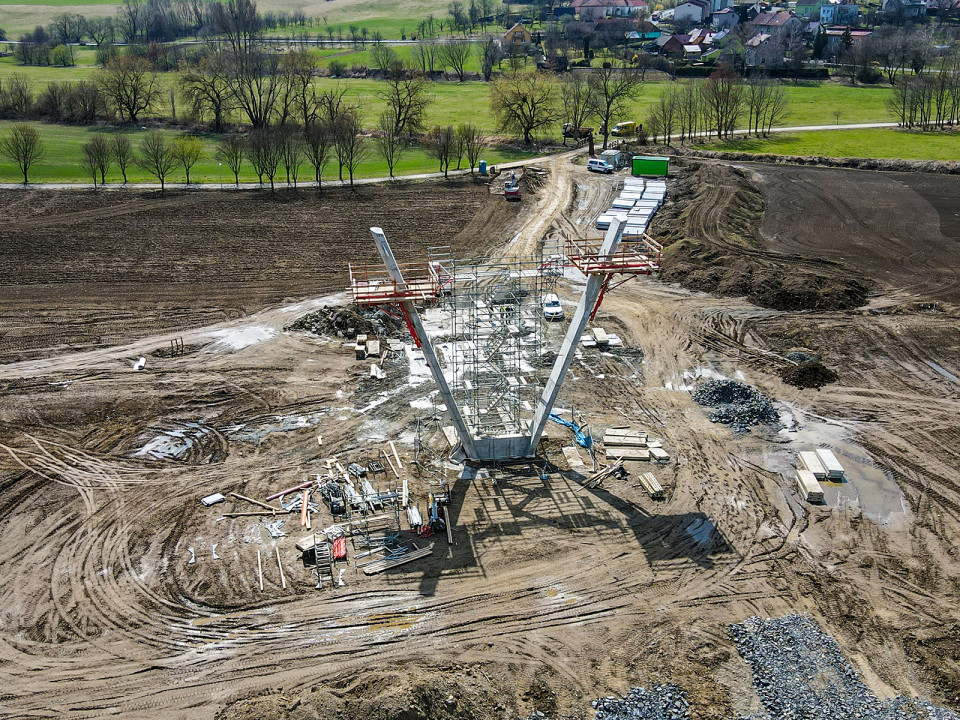

Stavba lávky byla technicky náročná a byla to výzva pro celý tým stavby. Stavbu cyklostezky bylo nutné koordinovat se souběžnou probíhající stavbou „Revitalizace toku Bečvy“. Následkem povodňového stavu na řece Bečvě bylo v průběhu stavby staveniště cyklostezky a lávky několikrát zaplaveno a nebylo možné několik měsíců pracovat. Navíc i když právě nepršelo, byla zde vysoká hladina spodní vody a podmínky pro založení lávky byly složité. Základové poměry byly krajně nepříznivé a bylo nutné upravit projektovou dokumentaci založení lávky.

Můžete uvést průměrnou jednotkovou cenu za realizaci lávky a jednotkovou cenu za cyklistické komunikace? Můžete to porovnat s jinými obdobnými typy staveb?

Cena cyklostezky o délce 3,01 km činila zhruba 25,5 mil. Kč bez DPH, tedy cca 2 500 Kč/m². Lávka o délce 146 m stála zhruba 62,3 mil. Kč bez DPH, tedy cca 80,4 tis. Kč/m². To je, myslím i přes všechny technické obtíže, velmi příznivá jednotková cena, která odpovídá běžným cenovým ukazatelům.

Předání ceny

Ing. Čestmír Novotný, porotce, Ing. Radim Holiš, hejtman Zlínského kraje, Ing. Arnold Rozehnal, hlavní stavbyvedoucí EUROVIA CZ a.s., Ing. Robert Špalek, předseda ČKAIT, Ing. Renata Zdařilová Ph.D., předsedkyně poroty
Ing. Čestmír Novotný, porotce, Ing. Radim Holiš, hejtman Zlínského kraje, Ing. Arnold Rozehnal, hlavní stavbyvedoucí EUROVIA CZ a.s., Ing. Robert Špalek, předseda ČKAIT, Ing. Renata Zdařilová Ph.D., předsedkyně poroty
