Intenzifikace čistírny odpadních vod Kamenice

Cena veřejnosti

Obce kolem Prahy musí řešit problémy spojené s nárůstem obyvatel. Stávající čistírna odpadních vod v Kamenici musela být rozšířena za plného provozu. Při pracích na zdvojnásobení kapacity se ukázalo, že nová část je stavěna částečně na místě bývalého rybníka a částečně na skalnatém podloží. I přes tyto problémy byla dokončena o 1,5 měsíce dříve.

Více o stavbě

Kapacita čistírny odpadních vod (ČOV) v obci Kamenice (okres Benešov) přestala stačit, neboť se na kanalizační síť připojovali další obyvatelé. Obec proto zažádala o dotaci z Evropských fondů a v roce 2019 byla zahájena intenzifikace z necelých 4 000 na 7 500 ekvivalentních obyvatel (EO). Rozšíření a modernizace ČOV probíhaly za nepřetržitého provozu.

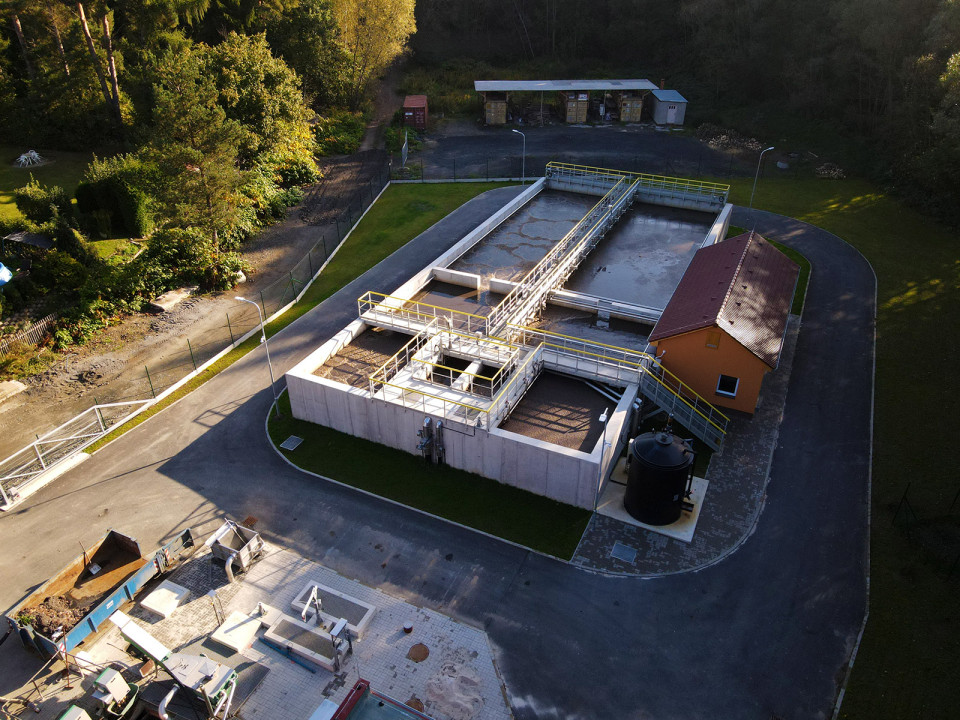

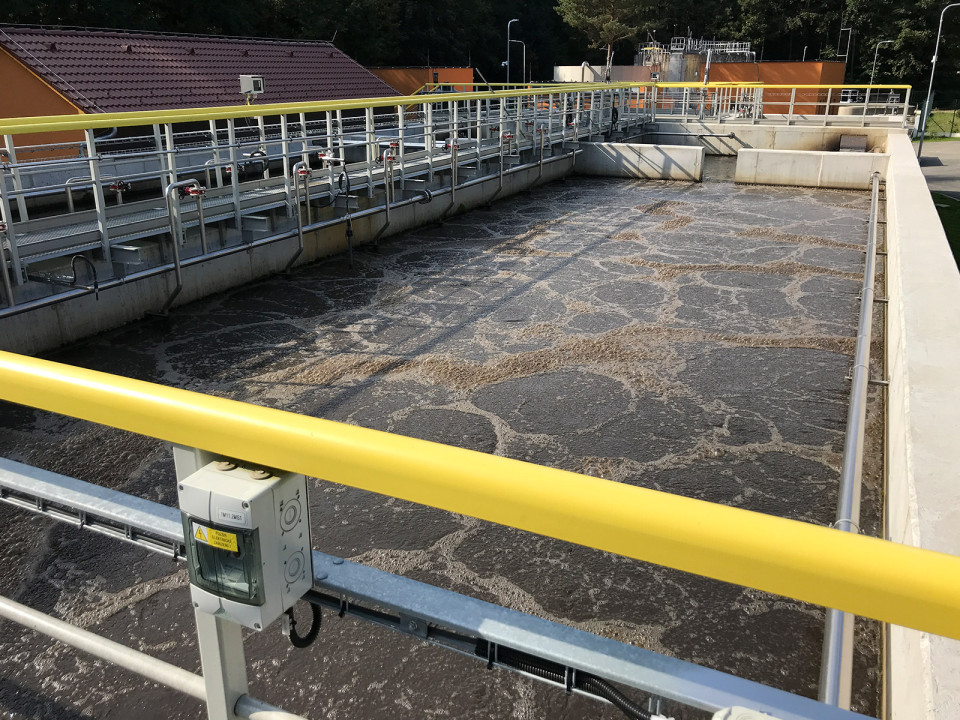

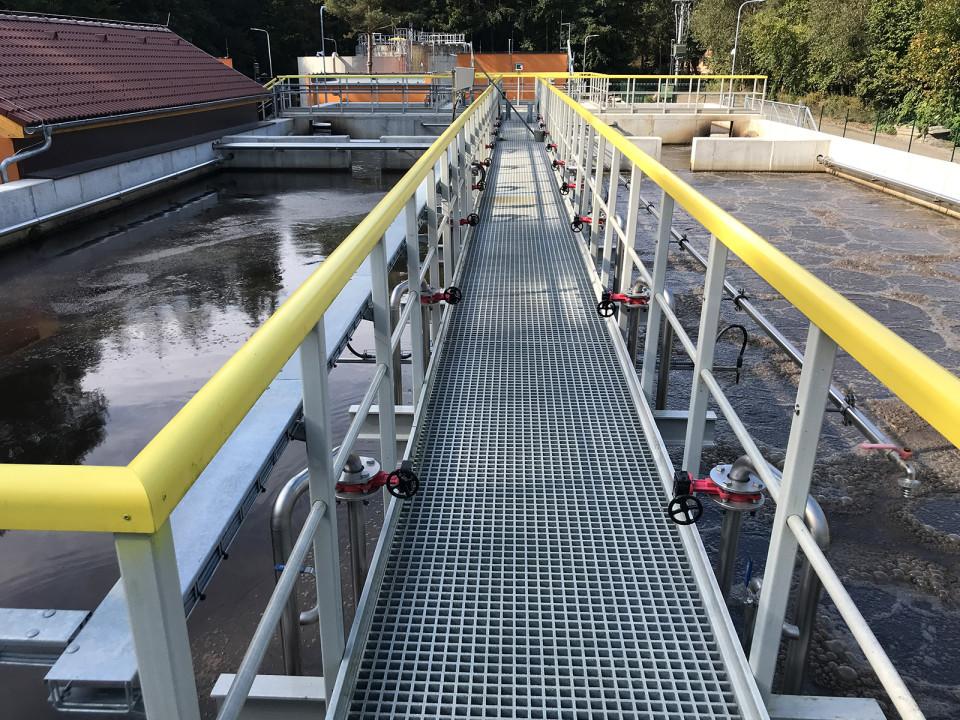

Jako první musela být vybudována nová elektropřípojka a zvýšen potřebný příkon z původních 108 kW na 223 kW. V 1. etapě byla postavena nová aktivační linka, což je z větší části pod terénem zapuštěná železobetonová nádrž vnějších rozměrů 15,5 × 33,7 × 6 m. Vedle ní byla vybudována dmychárna pro aeraci odpadních vod, příslušné propojovací potrubí, nová jímka svážených vod a nový rozdělovací objekt. Kromě toho byla vyměněna technologie hrubých a jemných česlí a nově přidán separátor písku na přítoku do ČOV. Na odtoku z ČOV za dosazovací nádrž byl přidán ještě mikrofiltr.

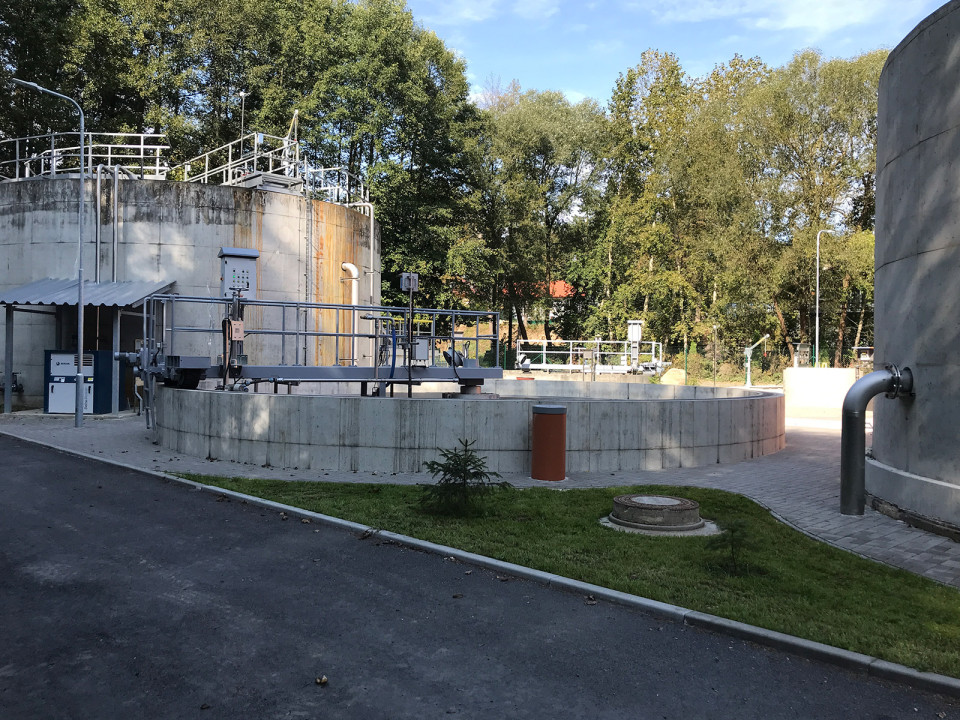

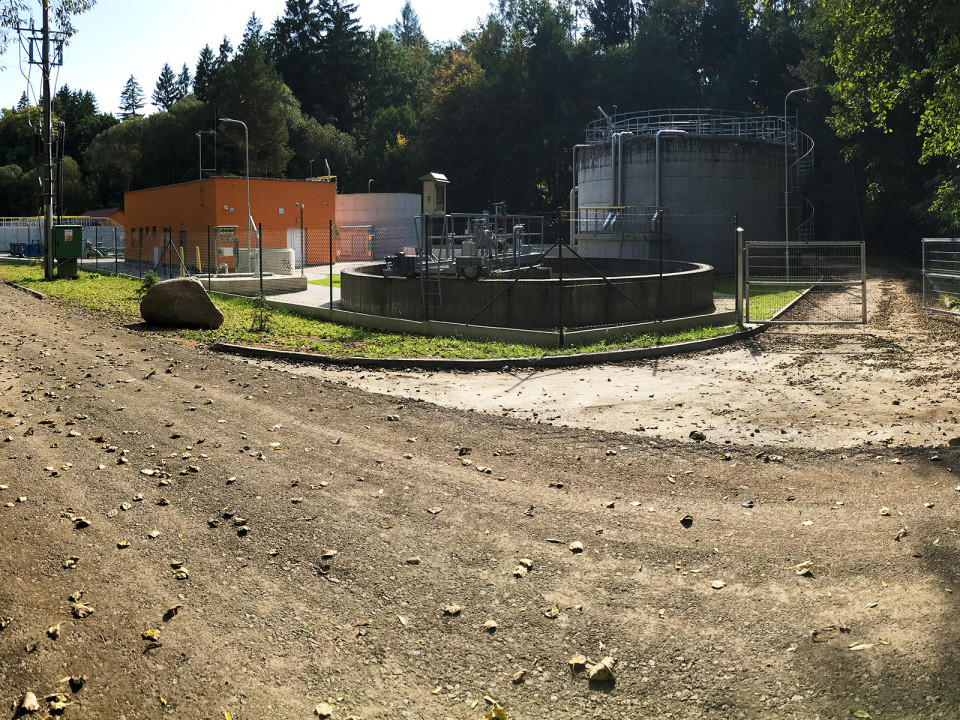

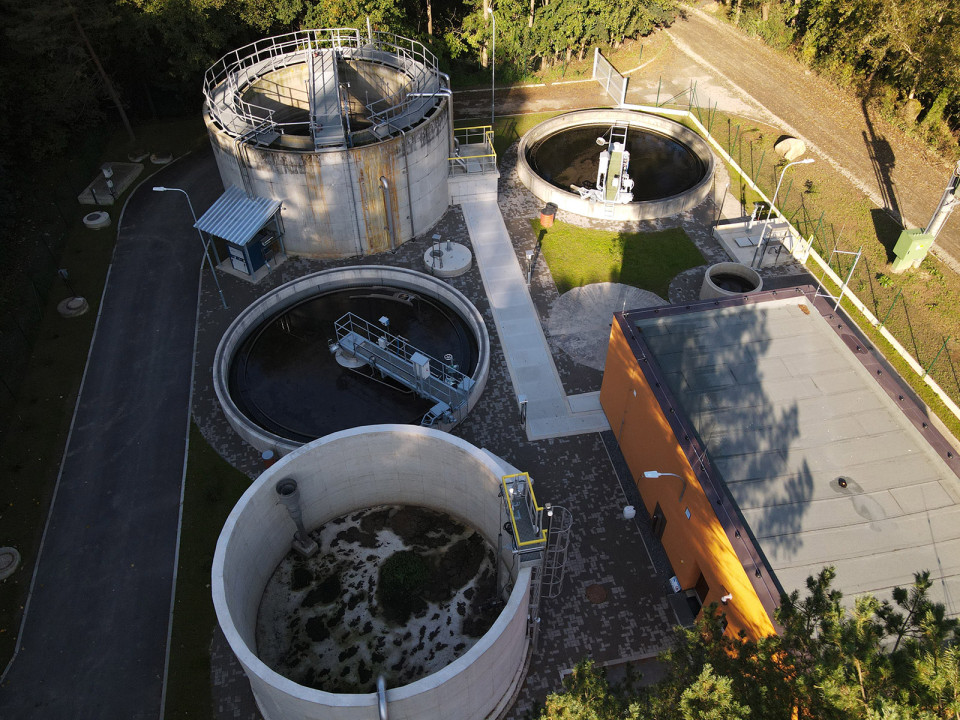

Poté se v rámci 2. etapy přistoupilo k bourání starých a již nepotřebných objektů. Místo nich se vybudoval nový technologický kolektor, druhá dosazovací nádrž, dešťová zdrž a zmodernizovaly se čerpací stanice kalů, zahuštění kalů, kalojem a celé navazující kalové hospodářství, dokončila se všechna propojovací potrubí (21 různých vedení), trasy elektro silno a slaboproudu a veškeré související technologie.

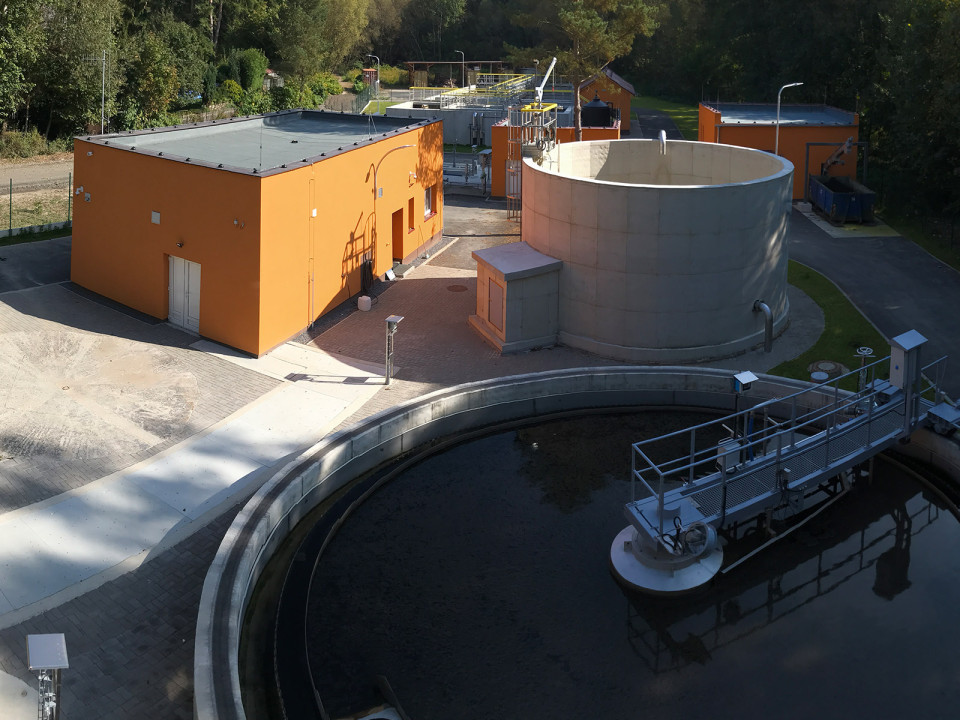

Stavebními úpravami prošly i všechny tři budovy, v nichž byly obnoveny vnitřní prostory, střešní pláště a zatepleny vnější fasády. Zakládání staveb bylo náročné. Aktivační nádrž je založena v místě bývalého rybníka se zvodnělou bahnitopísčitou zeminou a se starými opevněními břehů. Základovou spáru bylo nutno zasanovat lomovým kamenem, s nutným prohloubením výkopu o 1 m. Naopak při výkopech dosazovací nádrže byly obnaženy plovoucí kameny a rostlá skála, se kterými si bagr již neporadil a bylo nutné přejít k postupným odstřelům. Řešení těchto problémů stavbu pozdrželo o několik týdnů, ale celkový termín byl přesto s rezervou splněn.

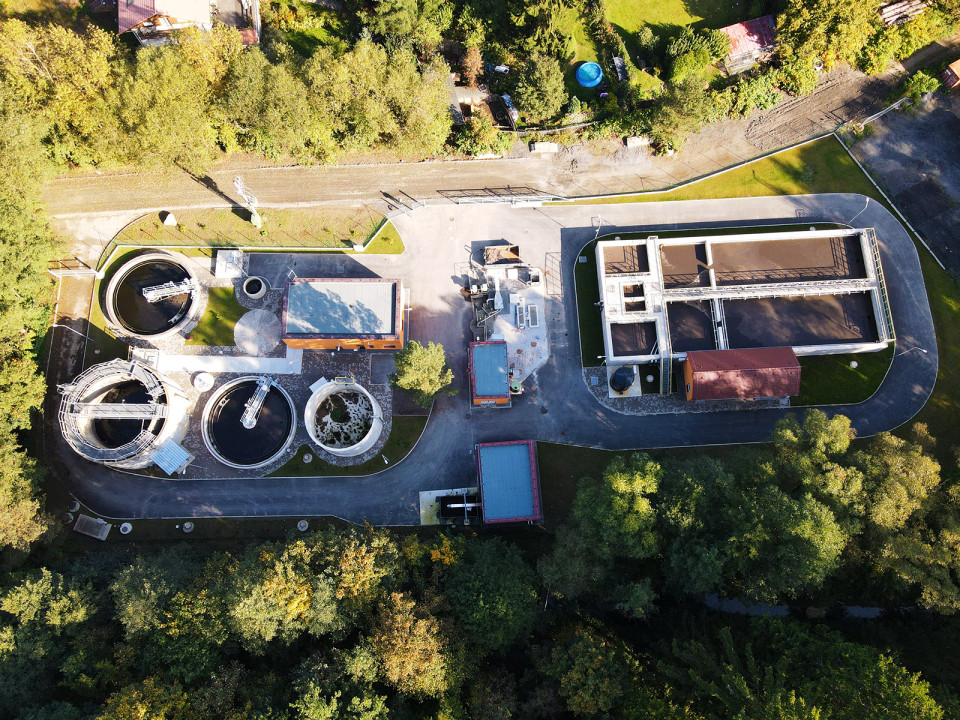

V Kamenici se podařilo vybudovat velmi kvalitně provedenou a vysoce funkční ekologickou stavbu, která je navíc vkusně a esteticky začleněna do stávajícího prostředí. Svým přínosem tato stavba výrazně zvyšuje kvalitu bydlení v dané lokalitě.
